Fotowoltaika na gruncie - co sprawdzić przed montażem

Wiktor Stępień .

14 sierpnia 2026

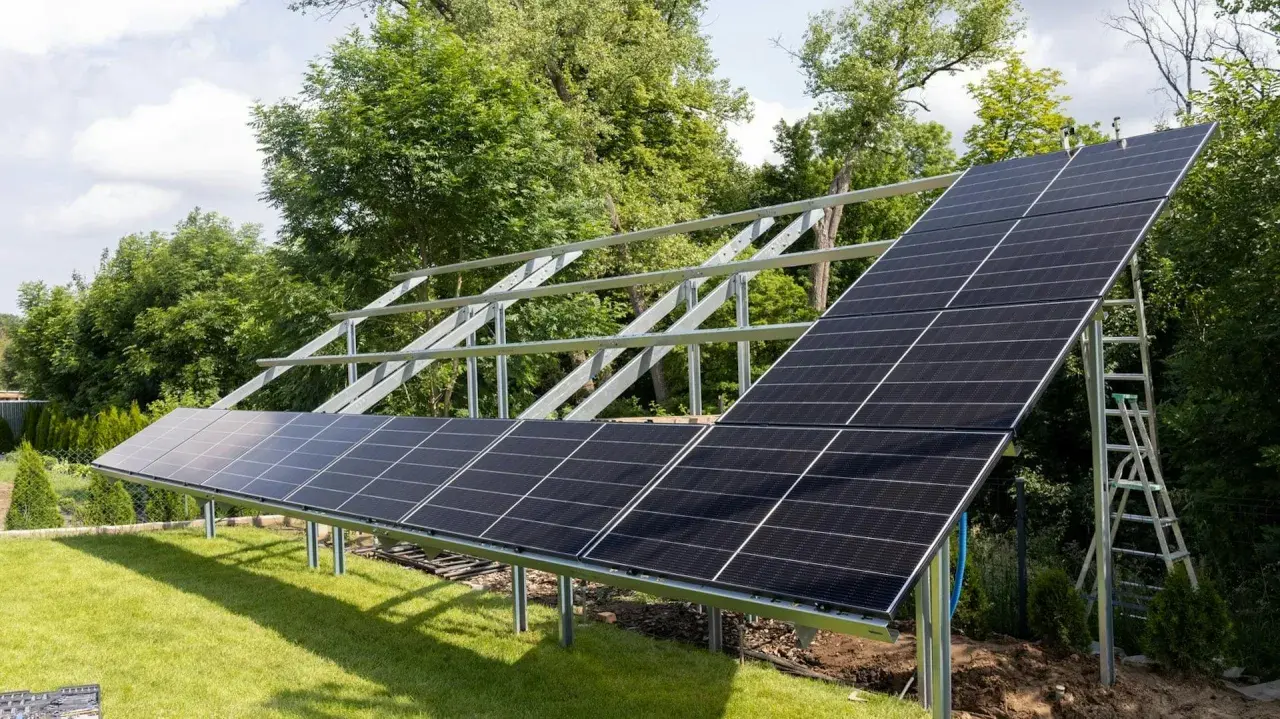

Instalacja fotowoltaika na gruncie w trakcie montażu. Panele słoneczne na metalowej konstrukcji, otoczone zielenią.

Fotowoltaika na gruncie daje dużą swobodę ustawienia paneli, ale jednocześnie mocno podnosi wymagania wobec konstrukcji, podłoża i logistyki montażu. W praktyce to właśnie dobór stelaża, fundamentu i układu rzędów decyduje o tym, czy instalacja będzie wydajna, trwała i łatwa w serwisie. W tym tekście pokazuję, kiedy taki układ ma sens, z jakich materiałów warto go budować, jakie formalności sprawdzić przed startem i gdzie najczęściej pojawiają się koszty, które psują opłacalność.

Co sprawdzić, zanim staną panele na działce

  • Najpierw teren, potem sprzęt - działka musi mieć miejsce na rozstaw rzędów, dojazd serwisowy i sensowną orientację względem słońca.
  • Konstrukcja nośna ma znaczenie - stal ocynkowana ogniowo, aluminium, śruby gruntowe albo fundamenty punktowe dają różne efekty w zależności od gruntu.
  • Nie ignoruj podłoża - nośność, odwodnienie i warunki gruntowe wpływają na trwałość całej instalacji bardziej, niż wielu inwestorów zakłada.
  • Formalności są krótsze niż przy większych obiektach budowlanych - ale i tak trzeba sprawdzić plan miejscowy, warunki przyłączenia oraz obowiązki ppoż.
  • Budżet rośnie przez elementy „niewidoczne” - fundamenty, okablowanie, roboty ziemne i ochrona antykorozyjna często kosztują więcej, niż sam inwestor przewiduje.

Kiedy instalacja na działce ma realną przewagę

Z mojego punktu widzenia układ naziemny wygrywa wtedy, gdy dach ogranicza projekt zamiast go wspierać. Jeśli połacie są zacienione, zbyt małe, źle ustawione względem stron świata albo po prostu wymagają remontu, montaż na gruncie daje większą kontrolę nad kątem, kierunkiem i chłodzeniem modułów. To ważne, bo panel ustawiony swobodniej pracuje zwykle stabilniej niż ten, który trzeba „upchnąć” w przypadkowym miejscu.

Taki wariant ma też kilka praktycznych plusów, które w budownictwie są po prostu wygodne:

  • łatwiejszy dostęp do mycia, przeglądów i ewentualnych napraw,
  • prostsze usuwanie śniegu i zabrudzeń,
  • możliwość ustawienia modułów pod optymalnym kątem bez kompromisów związanych z konstrukcją dachu,
  • łatwiejsza rozbudowa w przyszłości, jeśli działka ma zapas miejsca.

Nie traktuję jednak takiego rozwiązania jako automatycznie lepszego. Na małej działce, w cieniu drzew albo na gruncie o słabej nośności przewaga szybko znika, bo rosną koszty konstrukcji i przygotowania terenu. Właśnie dlatego przy tym temacie najpierw oceniam warunki lokalne, a dopiero potem dobieram osprzęt. I to prowadzi prosto do najważniejszego pytania: z czego zbudować całość, żeby nie wracać do niej po kilku sezonach.

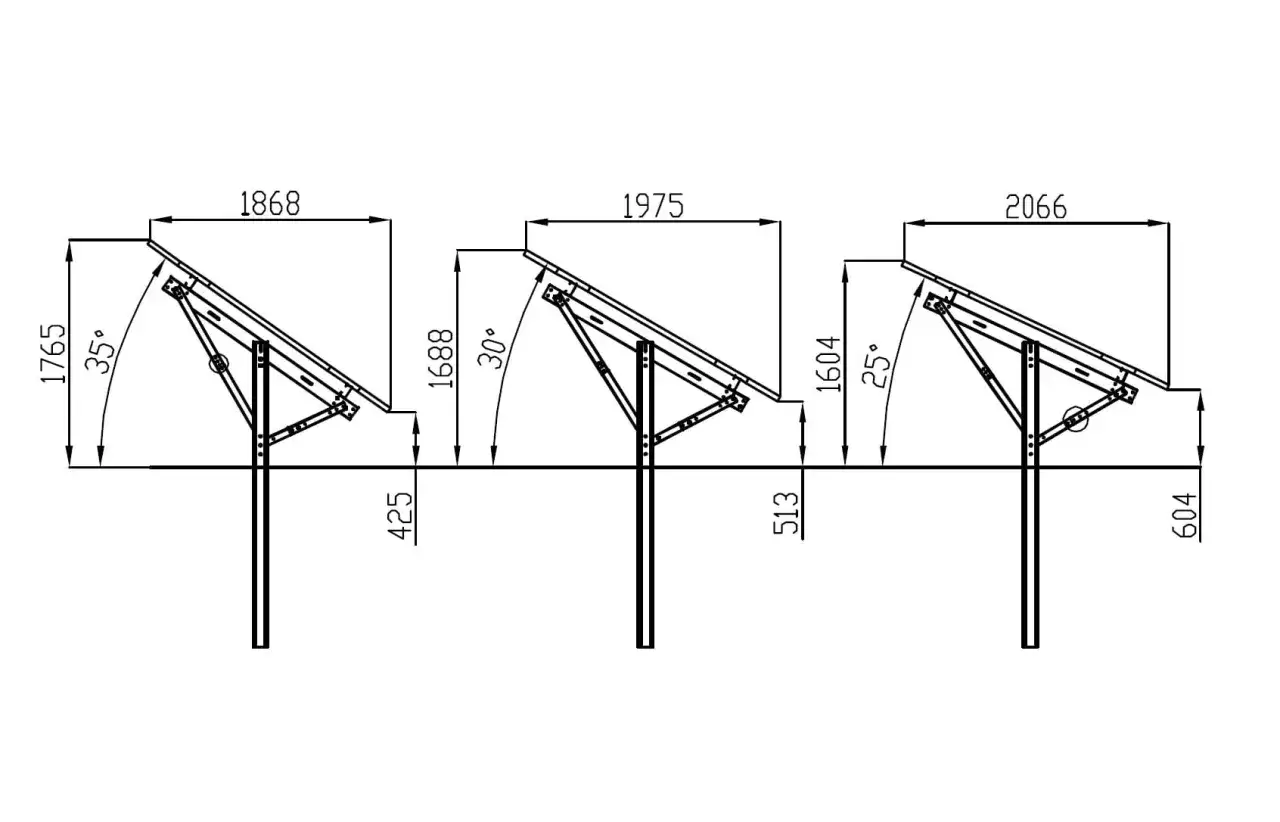

Schemat montażu fotowoltaiki na gruncie z różnymi kątami nachylenia paneli: 35°, 30°, 25°. Wymiary podane w milimetrach.

Jakie materiały i konstrukcje warto wybrać

W instalacji naziemnej nie ma „neutralnej” konstrukcji. Każdy materiał wpływa na trwałość, serwis i koszty. Ja zaczynam od prostego podziału: co ma przenosić obciążenia, co ma trzymać geometrię rzędów, a co ma zabezpieczać przed korozją i wilgocią. Dopiero potem patrzę na cenę.

Element Co sprawdza się najlepiej Na co uważać
Konstrukcja nośna Stal ocynkowana ogniowo lub aluminium, zależnie od obciążeń i budżetu Słaba powłoka ochronna szybko odbija się na trwałości, zwłaszcza na wilgotnym terenie
Posadowienie Śruby gruntowe, pale wbijane albo fundamenty punktowe Nie każdy grunt nadaje się do każdego rozwiązania; tu bez geotechniki łatwo o błąd
Łączniki Śruby i nakrętki odporne na korozję, najlepiej w klasie do zastosowań zewnętrznych Słabe łączniki puszczają najpierw na stykach, a nie w samych profilach
Strefa przy gruncie Geowłóknina, kruszywo odsączające, punktowe utwardzenie pod przejściami Pełna płyta betonowa pod całą instalacją zwykle nie jest potrzebna i utrudnia odwodnienie
Okablowanie Kable odporne na UV, prowadzone w osłonach lub kanałach kablowych Przewody położone „luzem” to proszenie się o uszkodzenia mechaniczne i serwisowe

W praktyce najczęściej najlepiej broni się układ stalowy z dobrym zabezpieczeniem antykorozyjnym, bo łączy sztywność z rozsądną ceną. Aluminium ma sens wtedy, gdy liczy się niższa masa albo specyficzne warunki montażowe, ale nie zawsze będzie tańsze. Śruby gruntowe i pale wbijane wygrywają szybkością montażu, a fundamenty betonowe dają większą pewność na słabszym podłożu, choć wymagają więcej robót ziemnych. To właśnie dlatego nie lubię uniwersalnych recept - materiał trzeba dobrać do gruntu, a nie odwrotnie.

Gdy konstrukcja jest już sensownie zaplanowana, przechodzę do samej działki, bo to teren decyduje, czy całość będzie pracować bez strat i bez ciągłych poprawek.

Jak przygotować teren, żeby system pracował bez problemów

Najpierw patrzę na nośność i odwodnienie. Badanie geotechniczne, czyli sprawdzenie, jak grunt zachowuje się pod obciążeniem i wilgocią, potrafi oszczędzić więcej pieniędzy niż zakup „tańszych” profili. Na działkach wilgotnych, gliniastych albo nierównych problem nie kończy się na montażu - on dopiero wtedy zaczyna wychodzić.

Przy planowaniu układu paneli trzymam się kilku prostych zasad:

  • między rzędami zostawiam odstęp równy mniej więcej 2,5-3 wysokości konstrukcji, żeby dolny rząd nie pracował w cieniu górnego,
  • na polskich szerokościach geograficznych najczęściej celuję w kąt nachylenia około 30-35°, chyba że projekt wymaga czegoś innego,
  • orientację ustawiam możliwie blisko południa, ale niewielkie odchylenie zwykle nie psuje ekonomii całego układu,
  • zostawiam miejsce na dojście serwisowe, mycie i kontrolę połączeń,
  • przed wylaniem fundamentów lub wbijaniem pali planuję trasę kabli, żeby nie ciąć później gotowego terenu.

Warto też pamiętać o cieniu, który na papierze bywa bagatelizowany. Drzewa, ogrodzenia, słupy, a nawet wyższe fragmenty własnej zabudowy potrafią obciąć uzysk bardziej niż przeciętna różnica jakości modułów. Dlatego układ działki trzeba czytać przestrzennie, nie tylko „po mapie”. Gdy ten etap jest domknięty, zostaje jeszcze część, która bywa lekceważona, a potem blokuje odbiór całej inwestycji - formalności.

Formalności, które warto sprawdzić zanim wejdzie ekipa

Tu nie ma sensu improwizować. Gov.pl prowadzi dla małej naziemnej instalacji do 150 kW osobną ścieżkę inwestycyjną i pokazuje dobrze, że przed montażem trzeba przejść przez planowanie, przyłączenie i bezpieczeństwo pożarowe. W praktyce najważniejsze są cztery rzeczy: zgodność z planem miejscowym albo decyzją o warunkach zabudowy, warunki przyłączenia, obowiązki ppoż i skala samej instalacji.

Sprawa Co trzeba ustalić Dlaczego to ważne
MPZP, WZ lub ZPI Czy teren dopuszcza taką inwestycję i na jakich warunkach Bez zgodności planistycznej projekt może utknąć jeszcze przed wbiciem pierwszego słupa
Warunki przyłączenia Dokument od operatora sieci, ważny 24 miesiące To w praktyce rezerwacja miejsca w sieci i punkt odniesienia dla całego układu elektrycznego
Uzgodnienie ppoż Przy urządzeniach powyżej 6,5 kW projekt wymaga uzgodnienia z rzeczoznawcą To obowiązek formalny, ale też realny element bezpieczeństwa instalacji
Pozwolenie na budowę Co do zasady nie jest potrzebne do 150 kW Powyżej tej granicy procedura staje się wyraźnie cięższa i dłuższa

W przyziemnych projektach łatwo wpaść w pułapkę myślenia, że skoro konstrukcja jest „tylko na gruncie”, to formalności będą banalne. Nie są. To nadal obiekt, który ma pracować latami, a nie stać sezon. Ja zawsze sprawdzam ten etap przed podpisaniem umowy na montaż, bo poprawki po fakcie są zwyczajnie drogie i czasochłonne. A skoro o pieniądzach mowa, przejdźmy do kosztów, bo tutaj różnice między ofertami są naprawdę odczuwalne.

Ile kosztuje taka inwestycja i co naprawdę podbija budżet

Oferteo szacuje, że instalacja 10 kW na gruncie to zwykle 45-55 tys. zł brutto bez magazynu energii, czyli mniej więcej 15-20% więcej niż porównywalny układ dachowy. Ta różnica nie bierze się z niczego: trzeba zapłacić za konstrukcję nośną, przygotowanie terenu, często dłuższe trasy kablowe i lepsze zabezpieczenie elementów pracujących w ziemi oraz przy ziemi.

Najczęściej budżet podbijają takie pozycje:

  • konstrukcja i zabezpieczenie antykorozyjne - solidny stelaż nie jest dodatkiem, tylko rdzeniem całego projektu,
  • fundamenty albo kotwienie - im słabszy grunt, tym większy koszt posadowienia,
  • roboty ziemne - niwelacja terenu, wykopy pod kable i utwardzenie dojazdu szybko rosną w kosztorysie,
  • dłuższe przewody - większa odległość od falownika lub budynku oznacza więcej materiału i więcej pracy,
  • ogrodzenie i zabezpieczenia - na otwartej działce to często nie luksus, tylko konieczność.

Właśnie dlatego tania oferta bywa pozorna. Jeśli ktoś obcina koszt stelaża albo fundamentów, to oszczędza na miejscu, które najbardziej pracuje. A to zwykle wraca jako korozja, osiadanie albo konieczność poprawiania geometrii po pierwszej zimie. Z tego powodu warto umieć od razu odróżnić prawdziwą oszczędność od pozornej.

Najczęstsze błędy, które wychodzą dopiero po montażu

W praktyce widzę ciągle te same błędy. Nie są spektakularne, ale kosztują najwięcej, bo wychodzą dopiero wtedy, gdy system już stoi i zaczyna pracować.

  • Zbyt mały odstęp między rzędami - cień obcina uzysk i psuje opłacalność mimo dobrych paneli.
  • Dobór konstrukcji bez analizy gruntu - później pojawia się osiadanie, przekoszenie albo pękające połączenia.
  • Słaba ochrona przed korozją - szczególnie groźna tam, gdzie grunt długo trzyma wilgoć.
  • Złe prowadzenie kabli - naraża przewody na uszkodzenia mechaniczne, gryzonie i problematyczny serwis.
  • Brak planu serwisowego - jeśli nie da się swobodnie dojść do rzędów, każda awaria trwa dłużej i kosztuje więcej.

Najdroższe są te błędy, które wymuszają rozbieranie części instalacji. Dlatego wolę poświęcić więcej czasu na projekt niż oszczędzić kilka godzin na etapie przygotowania. Gdy ten etap jest dobrze zrobiony, system działa przewidywalnie i nie generuje niepotrzebnych interwencji. To prowadzi do ostatniej, bardzo praktycznej listy kontrolnej.

Na czym nie oszczędzać, jeśli instalacja ma pracować latami

Jeśli miałbym zostawić tylko jedną praktyczną wskazówkę, brzmiałaby ona tak: zamawiaj projekt razem z odpowiedzią na pytanie, jak ta instalacja będzie wyglądała po pięciu, dziesięciu i piętnastu latach, a nie tylko w dniu odbioru. To oznacza sprawdzenie gruntu, doboru kotwienia, ochrony antykorozyjnej, trasy kabli, dojścia serwisowego i formalności przyłączeniowych jeszcze przed montażem.

  • Na lekkich, suchych gruntach często sens mają śruby gruntowe albo pale wbijane.
  • Na podłożu słabszym lub bardziej nawodnionym bezpieczniej wypadają fundamenty punktowe albo rozwiązania hybrydowe.
  • Przy instalacji rozbudowywanej w przyszłości zostawiam od razu rezerwę miejsca i zapas w układzie kablowym.
  • Przy większej mocy pilnuję uzgodnienia ppoż i warunków przyłączenia, bo bez tego nawet dobrze zbudowany układ nie ruszy zgodnie z planem.

Dobrze zaprojektowana instalacja naziemna jest mniej efektowna niż folder reklamowy, ale za to znacznie bardziej przewidywalna. Właśnie tego szukam przy takich projektach: prostych decyzji konstrukcyjnych, które pasują do konkretnej działki, a nie do ogólnej obietnicy sprzedażowej. Jeśli te elementy są policzone na starcie, inwestycja zwykle odwdzięcza się stabilnym uzyskiem, łatwym serwisem i mniejszą liczbą niespodzianek w całym cyklu życia systemu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najbardziej opłaca się wtedy, gdy dach jest zacieniony, zbyt mały, źle ustawiony względem stron świata albo wymaga remontu. Na gruncie łatwiej dobrać kąt nachylenia, orientację modułów i zapewnić lepsze chłodzenie, a także prostszy dostęp do mycia, przeglądów i ewentualnej rozbudowy.
Najczęściej najlepiej broni się stal ocynkowana ogniowo, bo łączy sztywność z rozsądną ceną, a aluminium ma sens przy niższej masie lub specyficznym montażu. Do posadowienia stosuje się śruby gruntowe, pale wbijane albo fundamenty punktowe, a dobór zależy od warunków gruntu i obciążeń.
Warto zacząć od badania geotechnicznego, bo nośność i odwodnienie gruntu mają duży wpływ na trwałość systemu. Przy planowaniu rzędów najlepiej zostawić odstęp około 2,5-3 wysokości konstrukcji, ustawić moduły pod kątem około 30-35° i możliwie blisko południa oraz zaplanować dojście serwisowe i trasę kabli.
Trzeba potwierdzić zgodność inwestycji z MPZP, decyzją WZ lub ZPI, sprawdzić warunki przyłączenia i pamiętać o obowiązkach ppoż. W artykule wskazano też, że przy urządzeniach powyżej 6,5 kW projekt wymaga uzgodnienia z rzeczoznawcą, a co do zasady pozwolenie na budowę nie jest potrzebne do 150 kW.
Dla instalacji 10 kW na gruncie trzeba zwykle liczyć około 45-55 tys. zł brutto bez magazynu energii, czyli około 15-20% więcej niż w przypadku porównywalnego układu dachowego. Budżet najczęściej rosną przez konstrukcję i zabezpieczenie antykorozyjne, fundamenty lub kotwienie, roboty ziemne, dłuższe przewody oraz ogrodzenie i inne zabezpieczenia.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

stelaż fundamenty geotechnika okablowanie przyłączenie
Autor Wiktor Stępień
Wiktor Stępień
Nazywam się Wiktor Stępień i od pięciu lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się już w młodości, gdy fascynowałem się procesem tworzenia i projektowania różnych konstrukcji. Uwielbiam dzielić się swoją wiedzą na temat nowoczesnych technologii budowlanych oraz rozwiązań, które mogą pomóc w efektywnym zarządzaniu projektami budowlanymi. W moich tekstach staram się przybliżać złożone zagadnienia w sposób zrozumiały i przystępny. Dokładam wszelkich starań, aby moje materiały były rzetelne, aktualne i oparte na sprawdzonych źródłach. Interesują mnie najnowsze trendy w branży, a także praktyczne porady, które mogą ułatwić codzienną pracę w budownictwie. Chcę, aby moi czytelnicy mieli dostęp do informacji, które nie tylko poszerzą ich wiedzę, ale także pomogą w podejmowaniu lepszych decyzji w ich projektach.
Komentarze (0)
Dodaj komentarz
