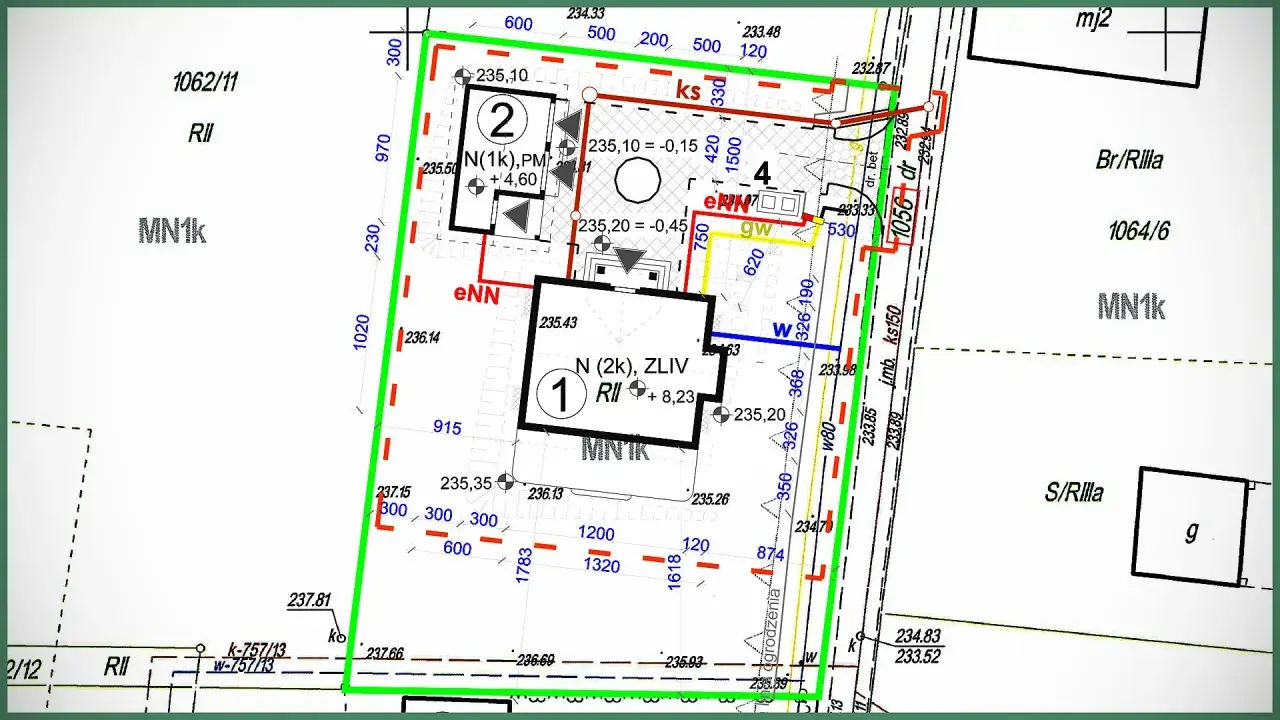

Przy planowaniu budowy najwięcej problemów pojawia się nie przy samym projekcie, tylko na etapie dokumentów wyjściowych. Mapa do celów projektowych to geodezyjny podkład, bez którego architekt nie powinien zaczynać pracy nad zagospodarowaniem działki, bo właśnie tam widać granice, uzbrojenie terenu, zieleń i inne elementy potrzebne do bezpiecznego zaprojektowania inwestycji. W tym tekście pokazuję, kiedy taki dokument jest potrzebny, co musi zawierać, ile zwykle kosztuje, ile trwa i jak odróżnić poprawne opracowanie od wersji, która tylko wygląda kompletnie.
Najważniejsze informacje w skrócie
- To opracowanie przygotowuje geodeta z uprawnieniami, a formalnie zamawia i zapewnia je inwestor.
- Dokument jest potrzebny przede wszystkim do projektu budowlanego, a w prostszych przypadkach zastępuje go plan sytuacyjny.
- Skala zależy od inwestycji: zwykle 1:500, 1:1000 albo 1:2000.
- Poprawna mapa musi mieć klauzulę urzędową lub równoważne oświadczenie o pozytywnej weryfikacji.
- W praktyce przygotowanie trwa najczęściej od 2 do 6 tygodni, a koszt zależy od wielkości działki, terenu i dostępności danych.
Kiedy inwestor naprawdę potrzebuje takiego opracowania
Ja rozróżniam tu dwie sytuacje. Pierwsza to zwykły projekt budowlany, czyli moment, w którym architekt potrzebuje aktualnego podkładu, żeby rozmieścić budynek, dojścia, dojazdy, przyłącza i zachować wymagane odległości od granic działki. Druga to prostsze roboty, przy których wystarcza plan sytuacyjny wykonany na aktualnej mapie zasadniczej lub mapie jednostkowej przyjętej do zasobu.
W praktyce taki podkład jest potrzebny przede wszystkim wtedy, gdy inwestycja wymaga pozwolenia na budowę i pełnego projektu budowlanego. Wchodzi też w grę przy niektórych zgłoszeniach, na przykład przy instalacji zbiornikowej gazu płynnego do 7 m3 albo przy zgłoszeniu budowy przyłączy. Dla prostych przyłączy i stacji ładowania ustawodawca przewidział osobny, lżejszy tryb, więc nie zawsze trzeba od razu zamawiać pełne opracowanie geodezyjne.
| Dokument | Kiedy zwykle wystarcza | Co jest ważne |
|---|---|---|
| Podkład projektowy | Projekt budowlany, pozwolenie na budowę, większość nowych inwestycji | Aktualny stan terenu, uzbrojenie, granice, zieleń i dodatkowe dane potrzebne projektantowi |
| Plan sytuacyjny | Niektóre przyłącza i stacje ładowania | Powstaje na aktualnej mapie zasadniczej lub jednostkowej przyjętej do zasobu |
To rozróżnienie oszczędza czas i pieniądze, bo nie ma sensu zamawiać pełniejszego opracowania, jeśli przepisy pozwalają na prostsze rozwiązanie. Z drugiej strony nie warto też zaniżać zakresu dokumentacji, bo później projektant i tak wróci po brakujące dane. Skoro wiemy już, kiedy ten dokument jest potrzebny, przechodzę do tego, co musi się na nim znaleźć, żeby faktycznie dało się na nim projektować.
Co powinno się znaleźć na poprawnej mapie
To nie jest zwykła kopia mapy zasadniczej. Dobrze opracowany podkład pokazuje teren tak, by projektant nie musiał zgadywać, gdzie kończy się działka, którędy biegną media i jakie elementy mogą ograniczyć zabudowę. Ja zawsze patrzę na to jak na narzędzie do podejmowania decyzji, a nie tylko formalny załącznik.
| Element | Po co jest potrzebny |
|---|---|
| Granice działek ewidencyjnych | Pomagają bezpiecznie ustawić budynek, ogrodzenie, dojazd i przyłącza względem sąsiednich nieruchomości. |
| Sieci uzbrojenia terenu | Pokazują wodociąg, kanalizację, gaz, prąd, telekomunikację i inne przewody, które trzeba uwzględnić w projekcie. |
| Budynki, budowle i urządzenia budowlane | Ułatwiają sprawdzenie odległości i kolizji z istniejącą zabudową. |
| Zieleń wysoka i pomniki przyrody | Są ważne przy wycince, ochronie drzew i planowaniu robót w pobliżu cennych nasadzeń. |
| Dodatkowe informacje od projektanta lub inwestora | Pozwalają dopisać szczegóły potrzebne do konkretnego projektu, na przykład miary liniowe czy wybrane elementy zagospodarowania. |
| Tytuł, skala, obręb, gmina i zakres opracowania | Bez tego dokument jest nieczytelny i trudny do formalnej oceny. |
| Dane wykonawcy i kierownika prac | Potwierdzają, kto odpowiada za opracowanie i czy ma wymagane uprawnienia. |
| Klauzula urzędowa albo oświadczenie o pozytywnej weryfikacji | To dowód, że materiał przeszedł wymagany obieg i nadaje się do użycia w procesie projektowym. |
Jest jeszcze jeden detal, który często umyka na etapie zamawiania. Jeżeli nowy obiekt ma stanąć bardzo blisko granicy działki, geodeta może musieć dodatkowo określić położenie punktów granicznych, zwłaszcza gdy w zasobie nie ma danych o wystarczającej dokładności. Przy budynku w odległości do 4 m od granicy albo przy innym obiekcie do 3 m od granicy to potrafi zdecydować o tym, czy projekt w ogóle da się bezpiecznie narysować. Skoro wiadomo już, co powinno być na rysunku, przechodzę do samego procesu, bo tam zwykle rodzą się opóźnienia.
Jak powstaje opracowanie krok po kroku
W teorii wygląda to prosto, ale w praktyce każdy etap ma znaczenie. Najpierw inwestor zgłasza potrzebę wykonania prac, a geodeta pobiera materiały z państwowego zasobu geodezyjnego i kartograficznego. Dopiero potem następuje pomiar terenowy, opracowanie danych i przekazanie gotowego operatu do weryfikacji.
- Geodeta analizuje materiały archiwalne i sprawdza, co już znajduje się w zasobie.
- W terenie wykonuje pomiary sytuacyjne i wysokościowe oraz porównuje stan faktyczny z dokumentacją.
- Jeśli teren jest trudny albo brakuje danych o granicach, może dojść dodatkowe ustalenie przebiegu granic działek ewidencyjnych.
- Na podstawie zebranych danych powstaje operat techniczny, czyli komplet dokumentów z pomiaru.
- Po pozytywnej weryfikacji dokument trafia do zasobu, a finalny podkład otrzymuje wymaganą klauzulę lub oświadczenie.
Formalnie to inwestor ma zapewnić wykonanie takiego opracowania, więc nie warto odkładać tego zamówienia na moment, w którym projektant już czeka na komplet materiałów. Ja zwykle radzę uruchomić geodetę na samym początku prac, bo wtedy najłatwiej wyłapać kolizje z mediami, granicą albo istniejącą zabudową. Następny krok to skala, bo od niej zależy czy mapa jest czytelna, czy tylko spełnia formalny wymóg na papierze.
Jaka skala ma sens dla twojej działki
Skala nie jest detalem technicznym dla geodety, tylko realnym narzędziem dla projektanta. Zbyt mała skala na ciasnej działce utrudnia czytanie odległości i kolizji, a zbyt duża na rozległym terenie robi z rysunku niepraktyczny plik. Przepisy pozwalają dostosować ją do rodzaju i wielkości zamierzenia, a ja w praktyce patrzę głównie na czytelność.
| Skala | Najczęstsze zastosowanie | Co zyskujesz |
|---|---|---|
| 1:500 | Działki budowlane, domy jednorodzinne, zwarte tereny inwestycyjne | Najlepszą czytelność przy małej i średniej działce |
| 1:1000 | Zespoły obiektów budowlanych i tereny budownictwa przemysłowego | Większy zakres przy zachowaniu sensownej szczegółowości |
| 1:2000 | Tereny rozległe, obiekty liniowe i mocno rozproszone zagospodarowanie | Lepszą czytelność dużego obszaru bez sztucznego zagęszczania rysunku |
Jeśli miałbym podać jedną prostą zasadę, to brzmi ona tak: dla typowej działki budowlanej 1:500 jest najbezpieczniejszym punktem wyjścia, a przy dużych lub liniowych inwestycjach sens ma większa skala, bo nie spłaszcza rysunku do nieczytelnej plamy. Sam dokument nie staje się przez to „lepszy” z definicji, ale staje się po prostu użyteczny. Z czytelnością wiąże się jeszcze jedna rzecz, która inwestorów interesuje najbardziej, czyli koszt i termin wykonania.
Ile kosztuje i ile trwa przygotowanie
Tu nie ma jednej urzędowej stawki. Cena zależy od wielkości działki, dostępności danych, ukształtowania terenu, zadrzewienia, liczby uzbrojeń podziemnych i tego, czy praca ma być wykonana standardowo, czy ekspresowo. W ofertach rynkowych najczęściej widać widełki od około 600 zł za małe, proste opracowanie do około 1200-2600 zł netto za typową działkę, a trudniejsze tereny potrafią kosztować więcej.
| Czynnik | Wpływ na cenę i czas |
|---|---|
| Mała, prosta działka | Najczęściej niższa cena i krótszy termin, bo pomiar i opracowanie są prostsze. |
| Duży lub rozproszony teren | Wydłuża pomiar i redakcję mapy, więc rosną koszty robocizny. |
| Zalesienie, spadki terenu, gęsta zabudowa | Trudniejsze dojście do punktów i więcej pracy w terenie podnoszą cenę. |
| Braki w materiałach zasobu | Geodeta musi więcej sprawdzać i uzupełniać, co zwykle wydłuża termin. |
| Tryb ekspresowy | Zwykle oznacza dopłatę, bo skraca kolejkę i wymaga priorytetowej obsługi. |
Termin realizacji najczęściej zamyka się w przedziale 2-6 tygodni, choć w dobrze zdigitalizowanych powiatach bywa krócej, nawet około 10 dni roboczych. Dłuższy czas nie musi oznaczać problemu z wykonawcą; często wynika po prostu z obiegu dokumentów, konieczności weryfikacji albo z tego, że teren nie jest „czysty” pod pomiar. Kiedy już mam dokument w ręku, zawsze przechodzę do jeszcze jednego etapu kontroli, bo właśnie tam wychodzą najdroższe błędy.
Najczęstsze błędy, które opóźniają projekt
Najwięcej problemów nie robi sam pomiar, tylko pośpiech i brak precyzji na starcie. Widziałem już sytuacje, w których inwestor zamówił opracowanie za późno, projektant dostał zbyt wąski zakres terenu, a potem trzeba było wszystko poprawiać przed złożeniem dokumentów do urzędu.
- Zamówienie dokumentu po rozpoczęciu prac projektowych zamiast przed nimi.
- Mylenie aktualnego podkładu z samą mapą zasadniczą pobraną z systemu.
- Zbyt mały zakres opracowania wokół planowanej zabudowy, dojazdu i przyłączy.
- Brak informacji od projektanta, że potrzebuje dodatkowych miar, elementów zieleni albo konkretnego zasięgu.
- Nieodświeżenie dokumentu po zmianach w terenie, na przykład po nowym uzbrojeniu albo podziale działki.
- Przekazanie pliku bez sprawdzenia klauzuli urzędowej i opisu technicznego.
Najmniej kosztowna naprawa to ta, której da się uniknąć przed wysłaniem pliku do projektanta. Dlatego na koniec zostawiam prostą listę rzeczy, które sam sprawdzam, zanim uznam dokument za gotowy do użycia. To właśnie ten etap najczęściej oszczędza tydzień lub dwa nerwowego przepisywania papierów.
Co sprawdzam przed przekazaniem dokumentu projektantowi
Zanim oddam taki podkład dalej, patrzę na niego jak na narzędzie robocze, a nie tylko załącznik do teczki. Jeśli cokolwiek jest nieczytelne albo wygląda na niedopasowane do planowanej inwestycji, od razu wracam do geodety lub projektanta, bo później każda poprawka kosztuje więcej czasu.
- Czy zakres opracowania obejmuje całą strefę budowy, dojazdu i przyłączy.
- Czy widać granice działki i elementy, które mogą ograniczyć lokalizację obiektu.
- Czy sieci uzbrojenia są pokazane na tyle jasno, żeby projektant mógł uniknąć kolizji.
- Czy skala jest czytelna dla konkretnego typu inwestycji.
- Czy dokument ma kompletny opis, dane wykonawcy i wymagane potwierdzenie urzędowe.
- Czy opracowanie nie jest już nieaktualne względem zmian w terenie lub nowych decyzji projektowych.
Jeśli inwestycja jest nietypowa, najlepiej od początku skoordynować geodetę z projektantem, zamiast liczyć na to, że jedna uniwersalna mapa rozwiąże wszystko. W praktyce najbardziej oszczędza czas nie najtańsza oferta, tylko dobre doprecyzowanie zakresu na starcie. Gdy wszyscy uczestnicy procesu wiedzą, po co powstaje ten dokument i jakie dane ma nieść, podkład projektowy przestaje być formalnością, a staje się realnym wsparciem dla całej budowy.
