Rozpoczynając budowę domu czy innego obiektu, stajemy przed szeregiem wyzwań formalnych. Jednym z kluczowych etapów jest uzyskanie pozwolenia na budowę. Ten artykuł to kompleksowy przewodnik, który krok po kroku przeprowadzi Cię przez wszystkie niezbędne dokumenty i procedury, dostarczając praktyczną checklistę i wyjaśniając kluczowe zagadnienia, abyś mógł przygotować się profesjonalnie i uniknąć niepotrzebnych opóźnień.
Komplet dokumentów i procedur co musisz przygotować do pozwolenia na budowę?
- Pozwolenie na budowę to decyzja administracyjna wymagana dla większości większych inwestycji budowlanych, wydawana przez starostę lub prezydenta miasta.
- Kluczowe dokumenty to wniosek B-1, projekt budowlany (zagospodarowania i architektoniczno-budowlany), oświadczenie o prawie do dysponowania nieruchomością oraz decyzja WZ (jeśli brak MPZP).
- Procedura urzędowa trwa ustawowo 65 dni, ale może się wydłużyć o czas na uzupełnienie braków lub uzyskanie dodatkowych uzgodnień.
- Koszty obejmują opłatę skarbową, projekt budowlany (kilkanaście do kilkudziesięciu tysięcy złotych) oraz mapę do celów projektowych (ok. 1500-2500 zł).
- Najczęstsze błędy to niekompletność wniosku, niezgodność projektu z MPZP/WZ oraz brak wymaganych uzgodnień.
Pozwolenie na budowę czy zgłoszenie kiedy co wybrać?
Zanim zagłębisz się w szczegóły dotyczące dokumentów, warto zrozumieć podstawową różnicę między pozwoleniem na budowę a zgłoszeniem robót budowlanych. To fundamentalna kwestia, która determinuje dalsze kroki i poziom skomplikowania formalności. Nowelizacje Prawa budowlanego, które weszły w życie w ostatnich latach, znacznie rozszerzyły katalog inwestycji, które można realizować na podstawie zgłoszenia, co dla wielu inwestorów jest dużym ułatwieniem. Wybór odpowiedniej ścieżki jest kluczowy, by uniknąć problemów i niepotrzebnych opóźnień.
Rozróżnienie kluczowych pojęć: pozwolenie a zgłoszenie robót
Pozwolenie na budowę to formalna decyzja administracyjna wydawana przez organ administracji architektoniczno-budowlanej, która zezwala na rozpoczęcie i prowadzenie określonych robót budowlanych. Jest to bardziej rozbudowana i czasochłonna procedura, wymagana dla inwestycji o większym zakresie i skomplikowaniu.
Z kolei zgłoszenie robót budowlanych to uproszczona forma rozpoczęcia budowy lub innych prac. W tym przypadku wystarczy poinformować właściwy organ o zamiarze wykonania określonych robót, a jeśli organ w ciągu 21 dni nie wniesie sprzeciwu, można rozpocząć prace. Jest to opcja dostępna dla mniejszych, ściśle określonych w Prawie budowlanym inwestycji.
Budynki i obiekty, które zawsze wymagają pozwolenia
Mimo uproszczeń, wiele inwestycji nadal bezwzględnie wymaga uzyskania pozwolenia na budowę. Zgodnie z Prawem budowlanym, pozwolenie jest konieczne dla:
- Budynków mieszkalnych wielorodzinnych.
- Dużych obiektów usługowych, handlowych czy przemysłowych.
- Obiektów użyteczności publicznej.
- Obiektów o znacznym oddziaływaniu na środowisko.
- Budowy i przebudowy obiektów liniowych (np. dróg, sieci przesyłowych).
- Obiektów, których budowa wymaga oceny oddziaływania na środowisko.
Katalog inwestycji zwolnionych z obowiązku pozwolenia
Dzięki nowelizacjom Prawa budowlanego, wiele inwestycji można dziś realizować na podstawie zgłoszenia. Do najpopularniejszych przykładów należą:
- Wolnostojące budynki mieszkalne jednorodzinne, których obszar oddziaływania mieści się w całości na działce lub działkach, na których zostały zaprojektowane.
- Wolnostojące parterowe budynki rekreacji indywidualnej o powierzchni zabudowy do 35 m².
- Wolnostojące parterowe budynki gospodarcze, garaże i wiaty o powierzchni zabudowy do 35 m².
- Obiekty małej architektury.
- Instalacje zbiornikowe na gaz płynny z pojedynczym zbiornikiem o pojemności do 7 m³ przeznaczone do zasilania budynków mieszkalnych jednorodzinnych.
- Przydomowe oczyszczalnie ścieków o wydajności do 7,50 m³ na dobę.
Analiza ryzyka: Dlaczego budowa "na zgłoszenie" nie zawsze jest prostsza?
Chociaż budowa na zgłoszenie wydaje się prostsza i szybsza, nie zawsze tak jest. W mojej praktyce często widzę, że inwestorzy zapominają, iż zgłoszenie nie zwalnia z konieczności spełnienia wszystkich wymogów prawnych. Nadal musisz przestrzegać zapisów Miejscowego Planu Zagospodarowania Przestrzennego (MPZP) lub decyzji o warunkach zabudowy (WZ), warunków technicznych, a także uzyskać wszelkie niezbędne uzgodnienia i opinie. Ryzyko sprzeciwu organu jest realne, jeśli dokumentacja jest niekompletna lub niezgodna z przepisami. Co więcej, w przypadku zgłoszenia, masz mniejsze pole manewru w kwestii odstępstw od projektu w trakcie budowy, co może prowadzić do problemów na późniejszym etapie.

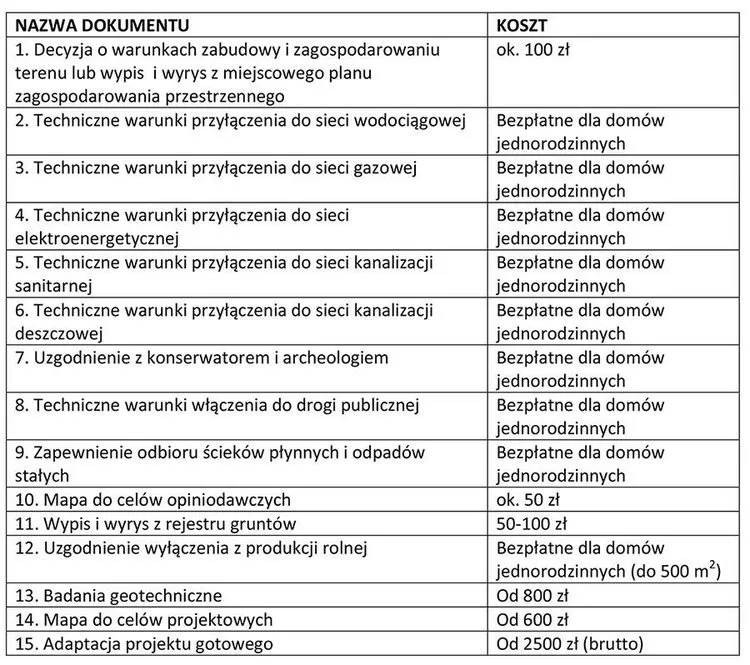

Kompletna lista dokumentów do pozwolenia na budowę przygotuj się profesjonalnie
Zebranie kompletnych i poprawnych dokumentów to absolutna podstawa i klucz do sprawnego procesu uzyskania pozwolenia na budowę. Jak często powtarzam moim klientom, diabeł tkwi w szczegółach, a każdy brak czy błąd formalny może skutkować wezwaniem do uzupełnienia, co z kolei wydłuża całą procedurę. Oto, co musisz przygotować.
Krok 1: Wniosek o pozwolenie na budowę (formularz B-1) jak go poprawnie wypełnić?
Wniosek o pozwolenie na budowę, czyli formularz B-1, to urzędowy druk, który jest pierwszym i podstawowym dokumentem składanym w urzędzie. Jest on dostępny w organie administracji architektoniczno-budowlanej lub na stronach internetowych urzędów. Przy jego wypełnianiu zwróć szczególną uwagę na precyzyjne podanie danych inwestora, dokładne określenie rodzaju i zakresu inwestycji oraz lokalizacji. Wszelkie błędy formalne, takie jak brak podpisu czy niekompletne dane, mogą skutkować wezwaniem do uzupełnienia braków, co opóźni proces.
Krok 2: Projekt budowlany co dokładnie musi zawierać i kto może go wykonać?
Projekt budowlany to najważniejszy załącznik do wniosku o pozwolenie na budowę. Musi być sporządzony przez uprawnionego projektanta, posiadającego aktualne uprawnienia budowlane, i złożony w 3 egzemplarzach (plus jeden dla inwestora, jeśli tego zażąda). Kluczowe jest, aby projekt był zgodny z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub, w przypadku jego braku, z decyzją o warunkach zabudowy (WZ). To właśnie w projekcie budowlanym zawarte są wszystkie szczegóły dotyczące Twojej przyszłej inwestycji.
Projekt zagospodarowania działki lub terenu kluczowy element Twojej inwestycji
Ta część projektu jest niezwykle ważna, ponieważ określa, jak Twój obiekt wkomponuje się w otoczenie. Musi zawierać:
- Usytuowanie obiektu budowlanego na działce.
- Układ komunikacji wewnętrznej i zewnętrznej (dojazdy, dojścia).
- Sieci uzbrojenia terenu (wodociągowa, kanalizacyjna, energetyczna, gazowa, telekomunikacyjna) z podłączeniami do istniejących sieci lub rozwiązaniami indywidualnymi.
- Układ zieleni, w tym nasadzenia i istniejące drzewa/krzewy.
- Rozwiązania gospodarki wodno-ściekowej (np. drenaż, zbiorniki na deszczówkę).
- Informacje o obszarze oddziaływania obiektu.
Projekt architektoniczno-budowlany serce Twojego przyszłego domu
To tutaj znajdziesz szczegóły dotyczące samego budynku. Projekt architektoniczno-budowlany obejmuje:
- Rzuty wszystkich kondygnacji (piwnica, parter, piętra, poddasze) z wymiarami i funkcjami pomieszczeń.
- Przekroje pionowe budynku.
- Elewacje z widokiem na wszystkie strony.
- Opis techniczny konstrukcji, materiałów i rozwiązań budowlanych.
- Charakterystykę energetyczną budynku.
- Warunki ochrony przeciwpożarowej.
- Informacje o zastosowanych rozwiązaniach konstrukcyjnych i instalacyjnych.
Projekt techniczny kiedy jest potrzebny?
Warto pamiętać, że projekt techniczny nie jest załącznikiem do wniosku o pozwolenie na budowę. Jest to dokument, który staje się wymagany dopiero przed rozpoczęciem robót budowlanych. Należy go złożyć do organu nadzoru budowlanego wraz z zawiadomieniem o zamierzonym terminie rozpoczęcia robót. Zawiera on szczegółowe rozwiązania konstrukcyjne, instalacyjne i technologiczne, które są niezbędne do realizacji budowy.
Krok 3: Oświadczenie o prawie do dysponowania nieruchomością jak udowodnić swoje prawa?
To kolejny urzędowy formularz, w którym inwestor oświadcza, że ma prawo do dysponowania nieruchomością na cele budowlane. Prawo to może wynikać z własności, użytkowania wieczystego, zarządu, dzierżawy, najmu lub innego tytułu prawnego. Brak tego oświadczenia lub jego nieprawidłowe wypełnienie jest błędem formalnym, który uniemożliwia uzyskanie pozwolenia na budowę. Upewnij się, że posiadasz odpowiedni tytuł prawny i prawidłowo go wskażesz.
Krok 4: Mapa do celów projektowych dlaczego jej aktualność ma fundamentalne znaczenie?
Mapa do celów projektowych to podstawowy dokument geodezyjny, na którym bazuje cały projekt budowlany. Musi być sporządzona przez geodetę uprawnionego i przedstawiać aktualny stan zagospodarowania terenu. Jej aktualność ma fundamentalne znaczenie zazwyczaj przyjmuje się, że mapa powinna być nie starsza niż 6 miesięcy od daty złożenia wniosku. Koszt takiej mapy waha się zazwyczaj w granicach 1500-2500 zł, w zależności od regionu i skomplikowania terenu. Bez aktualnej mapy, projekt budowlany może zostać uznany za niezgodny ze stanem faktycznym, co skutkuje koniecznością poprawek.
Krok 5: Decyzja o warunkach zabudowy (WZ) niezbędna, gdy brakuje planu miejscowego
Decyzja o warunkach zabudowy (WZ) jest dokumentem wymaganym, gdy dla danego terenu nie obowiązuje Miejscowy Plan Zagospodarowania Przestrzennego (MPZP). Określa ona kluczowe parametry przyszłej zabudowy, takie jak:
- Linia zabudowy.
- Wielkość powierzchni zabudowy w stosunku do powierzchni działki.
- Szerokość elewacji frontowej.
- Wysokość zabudowy.
- Geometria dachu (kąt nachylenia, kierunek głównych kalenic).
Uzyskanie decyzji WZ to osobna procedura administracyjna, która może trwać kilka miesięcy, dlatego warto zająć się nią odpowiednio wcześnie.
Dodatkowe opinie i uzgodnienia czego nie możesz przeoczyć?
Oprócz podstawowych dokumentów, w zależności od specyfiki Twojej inwestycji i lokalizacji, często wymagane są dodatkowe uzgodnienia i opinie. Ich brak może znacząco opóźnić proces uzyskania pozwolenia na budowę, dlatego nie wolno ich przeoczyć i należy załatwić je odpowiednio wcześnie.
Badania geologiczno-inżynierskie i opinia geotechniczna kiedy są wymagane?
Badania geologiczno-inżynierskie i sporządzona na ich podstawie opinia geotechniczna są niezbędne w przypadku budynków z podpiwniczeniem, na gruntach o skomplikowanych warunkach wodno-gruntowych (np. grunty spoiste, torfy, wysoki poziom wód gruntowych) lub przy projektowaniu obiektów o dużych obciążeniach konstrukcji. Opinia ta dostarcza projektantowi kluczowych informacji o nośności gruntu, co jest fundamentalne dla bezpiecznego posadowienia budynku. Z mojej perspektywy, nigdy nie należy lekceważyć tych badań, ponieważ mogą one zapobiec poważnym problemom konstrukcyjnym w przyszłości.
Uzgodnienie zjazdu z drogi publicznej jak i gdzie to załatwić?
Dostęp do drogi publicznej jest jednym z podstawowych warunków uzyskania pozwolenia na budowę. Jeśli planujesz budowę nowego zjazdu lub przebudowę istniejącego, musisz uzyskać uzgodnienie z zarządcą drogi. W zależności od kategorii drogi (gminna, powiatowa, wojewódzka, krajowa), wniosek składasz do odpowiedniego organu. Procedura ta może być czasochłonna i wymaga przedstawienia projektu zjazdu, dlatego warto zająć się nią na wczesnym etapie planowania inwestycji.
Pozwolenia i opinie specjalistyczne (np. konserwator zabytków, pozwolenie wodnoprawne)
W zależności od lokalizacji i charakteru inwestycji, możesz potrzebować również innych, specyficznych uzgodnień:
- Zgoda konserwatora zabytków: Jeśli działka znajduje się na terenie objętym ochroną konserwatorską, w sąsiedztwie zabytku lub sam obiekt jest wpisany do rejestru zabytków.
- Pozwolenie wodnoprawne: W przypadku inwestycji wpływających na gospodarkę wodną, np. budowy studni głębinowej, odprowadzania ścieków do wód lub ziemi, budowy urządzeń wodnych.
- Opinie sanepidu, straży pożarnej: Wymagane dla niektórych typów obiektów (np. użyteczności publicznej, usługowych) lub w specyficznych warunkach.
- Decyzja środowiskowa: Dla inwestycji mogących znacząco oddziaływać na środowisko.
Procedura urzędowa krok po kroku co dzieje się z Twoim wnioskiem?
Po skompletowaniu wszystkich dokumentów i złożeniu wniosku, rozpoczyna się właściwa procedura administracyjna. Ważne jest, abyś wiedział, co dzieje się z Twoim wnioskiem, jakie są etapy postępowania i jakie terminy obowiązują. To pozwoli Ci świadomie monitorować proces i reagować na ewentualne wezwania urzędu.
Gdzie złożyć wniosek? Starostwo Powiatowe czy Urząd Miasta?
Wniosek o pozwolenie na budowę składasz w starostwie powiatowym lub urzędzie miasta (dla miast na prawach powiatu), właściwym ze względu na lokalizację nieruchomości. Możesz to zrobić osobiście w biurze podawczym, wysłać pocztą tradycyjną lub, coraz częściej, elektronicznie poprzez platformę e-Budownictwo. Upewnij się, że wybrałeś właściwy organ, aby uniknąć niepotrzebnego odsyłania dokumentów.
Ile czasu ma urząd na wydanie decyzji? Realne terminy a zapisy ustawy
Ustawa Prawo budowlane określa, że organ ma 65 dni na wydanie decyzji o pozwoleniu na budowę od dnia złożenia kompletnego wniosku. Brzmi to optymistycznie, ale muszę Cię uprzedzić ten termin często jest trudny do dotrzymania w praktyce. Do ustawowych 65 dni nie wlicza się czasu na uzupełnienie braków formalnych, uzyskanie wymaganych opinii i uzgodnień od innych organów (np. konserwatora zabytków, zarządcy drogi), czy też na przeprowadzenie rozprawy administracyjnej. W efekcie, realny czas oczekiwania na decyzję może być znacznie dłuższy, nawet kilka miesięcy.
Co zrobić, gdy urząd wezwie Cię do uzupełnienia braków?
Jeśli Twój wniosek zawiera braki formalne lub merytoryczne, urząd wyśle Ci wezwanie do ich uzupełnienia. W piśmie tym zostanie wskazany konkretny termin, zazwyczaj co najmniej 7 dni, na dostarczenie brakujących dokumentów lub wyjaśnień. Konieczna jest szybka i precyzyjna reakcja. Niewywiązanie się z tego obowiązku w wyznaczonym terminie skutkuje pozostawieniem wniosku bez rozpoznania, co oznacza, że cała procedura zaczyna się od nowa.
Odwołanie od decyzji jakie masz prawa jako strona postępowania?
Jeśli nie jesteś zadowolony z wydanej decyzji (np. odmowa pozwolenia lub warunki, które Ci nie odpowiadają), masz prawo do odwołania. Odwołanie składa się w terminie 14 dni od daty doręczenia decyzji, za pośrednictwem organu, który ją wydał, do organu wyższego stopnia (np. do wojewody, jeśli decyzję wydał starosta). Pamiętaj, że jako strona postępowania masz pełne prawo do obrony swoich interesów i kwestionowania decyzji, z którą się nie zgadzasz.
Kiedy decyzja o pozwoleniu na budowę staje się ostateczna?
Decyzja o pozwoleniu na budowę staje się ostateczna po upływie 14 dni od jej doręczenia wszystkim stronom postępowania, o ile żadna ze stron nie wniosła odwołania. W przypadku wniesienia odwołania, decyzja staje się ostateczna w dniu doręczenia decyzji organu odwoławczego. To bardzo ważny moment, ponieważ dopiero ostateczna decyzja uprawnia Cię do rozpoczęcia robót budowlanych. Przed jej uprawomocnieniem, wszelkie prace są nielegalne i mogą skutkować poważnymi konsekwencjami.
Koszty uzyskania pozwolenia na budowę ile wynoszą i co je kształtuje?
Planując budowę, musisz uwzględnić nie tylko koszty samej realizacji, ale także wydatki związane z uzyskaniem pozwolenia. To często pomijany, ale znaczący element budżetu. Pamiętaj, że koszty te mogą się różnić w zależności od regionu, specyfiki projektu i jego skomplikowania. Pozwól, że przedstawię Ci kompleksową analizę, abyś mógł realistycznie ocenić swój budżet.
Analiza kosztów stałych: opłata skarbowa za wniosek i załączniki
Jednym z nielicznych stałych kosztów jest opłata skarbowa za wydanie pozwolenia na budowę. Jej wysokość jest określona w ustawie o opłacie skarbowej i zależy od rodzaju inwestycji. Na przykład, za pozwolenie na budowę domu jednorodzinnego opłata jest stała i wynosi 47 zł. W przypadku innych obiektów, opłata może być wyższa i zależeć od powierzchni użytkowej. Dowód uiszczenia tej opłaty musisz załączyć do wniosku.
Największe wydatki: cena projektu budowlanego i map geodezyjnych
Największymi pozycjami w budżecie na formalności są bez wątpienia koszty związane z projektem budowlanym oraz mapą do celów projektowych. Cena projektu budowlanego może wahać się od kilkunastu do nawet kilkudziesięciu tysięcy złotych, w zależności od jego złożoności, powierzchni budynku, renomy projektanta i zakresu usług (np. nadzór autorski). To inwestycja, która bezpośrednio wpływa na jakość, bezpieczeństwo i funkcjonalność Twojego przyszłego domu, dlatego nie warto na niej oszczędzać. Koszt mapy do celów projektowych to zazwyczaj około 1500-2500 zł, jak już wspominałem. Te pozycje stanowią kluczowe inwestycje, które są fundamentem całej budowy.
Ukryte koszty: opłaty za uzgodnienia, pełnomocnictwa i inne formalności
Oprócz oczywistych wydatków, musisz być przygotowany na potencjalne "ukryte" koszty, które mogą pojawić się w trakcie procesu:
- Opłaty za uzgodnienia: Np. za uzgodnienie zjazdu z drogi publicznej, pozwolenie wodnoprawne, czy inne opinie specjalistyczne.
- Opinie specjalistyczne: Koszt wykonania badań geotechnicznych, ekspertyz, czy opinii środowiskowych.
- Pełnomocnictwa: Jeśli zdecydujesz się na reprezentację przez pełnomocnika, musisz liczyć się z opłatą skarbową za pełnomocnictwo (17 zł).
- Koszty uzyskania decyzji WZ: Jeśli dla Twojego terenu nie ma MPZP, będziesz musiał ponieść koszty uzyskania decyzji o warunkach zabudowy.
- Ewentualne poprawki w projekcie: W przypadku konieczności zmian w projekcie po złożeniu wniosku, mogą pojawić się dodatkowe opłaty dla projektanta.

Najczęstsze błędy opóźniające pozwolenie na budowę jak ich unikać?
W mojej wieloletniej praktyce widziałem wiele przypadków, gdzie pozornie drobne błędy prowadziły do znacznych opóźnień lub nawet odrzucenia wniosku o pozwolenie na budowę. Abyś mógł uniknąć tych pułapek, zebrałem najczęstsze z nich i podpowiadam, jak się przed nimi ustrzec. Pamiętaj, że precyzja i kompletność to Twoi najlepsi sprzymierzeńcy.
Błąd #1: Niezgodność projektu z Miejscowym Planem Zagospodarowania lub decyzją WZ
To jeden z najpoważniejszych błędów. Projekt budowlany musi być bezwzględnie zgodny z obowiązującym Miejscowym Planem Zagospodarowania Przestrzennego (MPZP) lub, w jego braku, z decyzją o warunkach zabudowy (WZ). Jakiekolwiek odstępstwa od tych dokumentów czy to w zakresie linii zabudowy, wysokości budynku, geometrii dachu czy powierzchni zabudowy są niedopuszczalne i prowadzą do odrzucenia wniosku. Zawsze dokładnie zapoznaj się z MPZP/WZ przed rozpoczęciem prac projektowych.
Błąd #2: Niekompletne lub nieaktualne dokumenty
Brak choćby jednego wymaganego załącznika lub jego nieaktualność (np. przeterminowana mapa do celów projektowych) to prosta droga do wezwania do uzupełnienia braków. To z kolei wydłuża całą procedurę o dodatkowe tygodnie. Zwróć uwagę na takie szczegóły jak wszystkie wymagane podpisy, pieczęcie, daty i liczby egzemplarzy. Dokładne sprawdzenie checklisty przed złożeniem wniosku to podstawa.
Błąd #3: Ignorowanie wymogów formalnych projektu budowlanego
Projekt budowlany musi spełniać szereg wymogów formalnych, nie tylko merytorycznych. Musi być sporządzony przez uprawnionego projektanta, zawierać wszystkie wymagane części (projekt zagospodarowania, architektoniczno-budowlany), odpowiednie oświadczenia i zaświadczenia o uprawnieniach. Częstym błędem jest brak wymaganych opinii, uzgodnień lub po prostu niekompletność którejś z części projektu. Upewnij się, że Twój projektant jest świadomy wszystkich aktualnych przepisów i sumiennie je stosuje.
Błąd #4: Problemy z dostępem do drogi publicznej
Brak zapewnionego dostępu do drogi publicznej lub nieuzgodniony zjazd to bardzo częsta przyczyna opóźnień. Zgodnie z przepisami, działka budowlana musi mieć zapewniony taki dostęp. Jeśli go nie ma, musisz go uzyskać (np. poprzez służebność drogi koniecznej) i odpowiednio udokumentować. W przypadku konieczności budowy lub przebudowy zjazdu, uzgodnienie z zarządcą drogi jest absolutnie niezbędne i powinno być załatwione jeszcze przed złożeniem wniosku o pozwolenie na budowę.
