Zrozumienie terminu ważności pozwolenia na budowę to absolutna podstawa dla każdego inwestora. Niewiedza w tym zakresie może prowadzić do kosztownych błędów, niepotrzebnych przestojów, a nawet poważnych konsekwencji prawnych. W tym artykule wyjaśnię, jak prawidłowo interpretować przepisy, aby Twoja inwestycja przebiegała sprawnie i zgodnie z prawem.
Pozwolenie na budowę jest ważne 3 lata sprawdź, jak liczyć ten termin i uniknąć problemów
- Pozwolenie na budowę wygasa, jeśli prace nie rozpoczną się w ciągu 3 lat od dnia, w którym decyzja stała się ostateczna.
- Decyzja staje się ostateczna po 14 dniach od doręczenia, jeśli nie było odwołań.
- Za "rozpoczęcie budowy" uznaje się konkretne prace przygotowawcze, takie jak wytyczenie geodezyjne czy wykonanie przyłączy.
- Pozwolenie wygasa również, jeśli budowa zostanie przerwana na dłużej niż 3 lata.
- Nie ma możliwości przedłużenia ważności pozwolenia; po wygaśnięciu konieczne jest uzyskanie nowego.
- Budowa bez ważnego pozwolenia to samowola budowlana, grożąca nakazem wstrzymania prac lub rozbiórki.

Twoje pozwolenie na budowę ma termin ważności kiedy dokładnie wygasa?
Zrozumienie terminu ważności pozwolenia na budowę jest absolutnie kluczowe dla każdego inwestora. To nie jest tylko formalność, ale fundamentalna zasada, która decyduje o legalności Twoich działań na placu budowy. Ignorowanie tych zasad może prowadzić do poważnych konsekwencji, takich jak konieczność wstrzymania prac, a nawet rozbiórki obiektu.

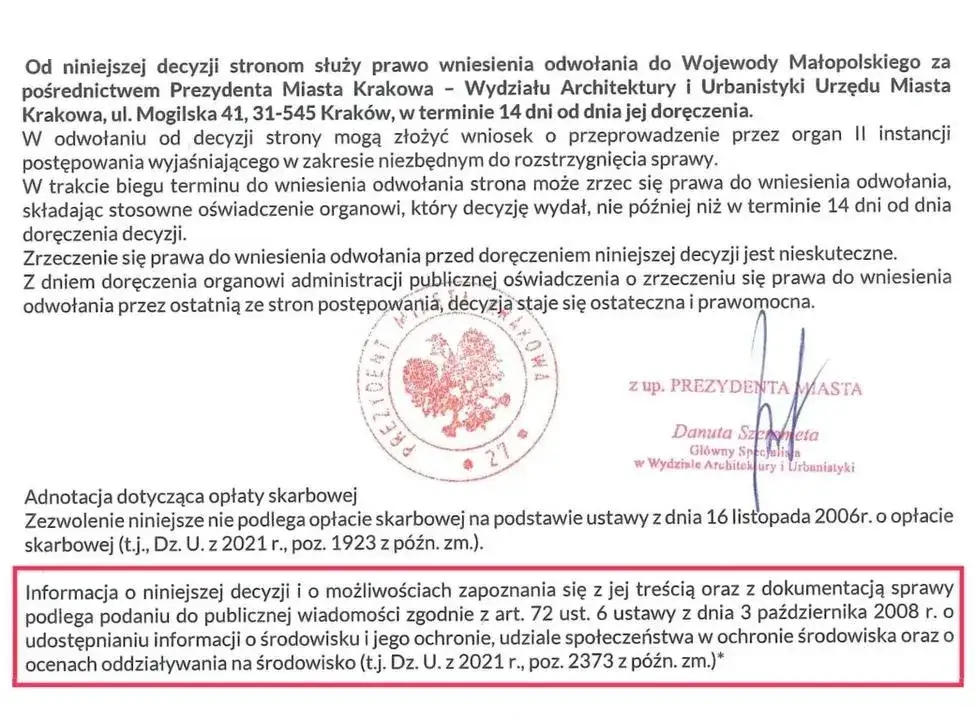

Dlaczego data na decyzji to nie wszystko? Kluczowe pojęcie "ostateczności"
Wielu inwestorów myli datę wydania decyzji o pozwoleniu na budowę z datą, od której zaczyna biec termin jej ważności. To powszechny, ale poważny błąd. Zgodnie z art. 37 ust. 1 Prawa budowlanego, decyzja o pozwoleniu na budowę wygasa, jeśli budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym decyzja stała się ostateczna. Co to dokładnie oznacza? Decyzja staje się ostateczna, jeśli w ciągu 14 dni od jej doręczenia wszystkim stronom postępowania żadna z nich nie wniosła odwołania. Dopiero po upływie tego terminu, bez skutecznego odwołania, decyzja uzyskuje status ostatecznej i od tego momentu zaczynamy liczyć wspomniane 3 lata. Pamiętaj, że liczy się dzień, w którym decyzja stała się ostateczna, a nie dzień jej wydania.
Jak precyzyjnie obliczyć 3-letni termin ważności pozwolenia?
Liczenie 3-letniego terminu ważności pozwolenia na budowę jest proste, ale wymaga dokładności. Jeśli decyzja o pozwoleniu na budowę stała się ostateczna np. 15 marca 2023 roku, to termin na rozpoczęcie budowy upływa 15 marca 2026 roku. Jest to termin bezwzględny, co oznacza, że nie podlega on żadnym subiektywnym interpretacjom ani przedłużeniom. Nie ma znaczenia, czy miałeś problemy z finansowaniem, wykonawcą, czy też pogoda nie sprzyjała prawo jest w tej kwestii jednoznaczne. Jako inwestor, musisz pilnować tego terminu z najwyższą starannością.
Rozpoczęcie budowy co to dokładnie oznacza w świetle prawa budowlanego?
Kiedy mówimy o "rozpoczęciu budowy", nie chodzi o symboliczne wbicie pierwszej łopaty czy postawienie tablicy informacyjnej. Prawo budowlane precyzyjnie definiuje, jakie czynności są uznawane za rozpoczęcie robót i tylko one przerywają bieg 3-letniego terminu ważności pozwolenia. To bardzo ważna kwestia, ponieważ błędne przekonanie o rozpoczęciu budowy może skutkować wygaśnięciem pozwolenia, mimo Twoich najlepszych intencji.
Lista prac przygotowawczych, które ratują ważność Twojego pozwolenia
Zgodnie z art. 41 ust. 2 Prawa budowlanego, za rozpoczęcie budowy uznaje się podjęcie następujących prac przygotowawczych na terenie budowy:
- Wytyczenie geodezyjne obiektów w terenie: To kluczowa czynność, polegająca na precyzyjnym oznaczeniu położenia przyszłych obiektów zgodnie z projektem. Wykonuje ją uprawniony geodeta.
- Wykonanie niwelacji terenu: Czyli wyrównanie terenu pod budowę, przygotowanie go do dalszych prac.
- Zagospodarowanie terenu budowy wraz z budową obiektów tymczasowych: Obejmuje to np. postawienie ogrodzenia budowy, magazynów na materiały, baraków dla pracowników czy tymczasowych dróg dojazdowych.
- Wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy: Chodzi tu o tymczasowe przyłącza wody, prądu czy kanalizacji, niezbędne do prowadzenia prac.
Ważne jest to, że wykonanie którejkolwiek z tych czynności przerywa bieg 3-letniego terminu. Nie musisz wykonać ich wszystkich, wystarczy jedna z nich, aby pozwolenie zachowało ważność. Oczywiście, każda z tych czynności musi być odpowiednio udokumentowana, najlepiej wpisem do dziennika budowy.
Czy wbicie pierwszej łopaty wystarczy? Rola dziennika budowy w dokumentowaniu postępów
Jak już wspomniałem, symboliczne "wbicie pierwszej łopaty" nie ma żadnego znaczenia prawnego dla ważności pozwolenia na budowę. To miły gest, ale nie czynność, która przerywa bieg terminu. Kluczową rolę w dokumentowaniu rozpoczęcia i ciągłości prac budowlanych odgrywa dziennik budowy. Jest to oficjalny dokument, w którym kierownik budowy (lub inspektor nadzoru inwestorskiego) odnotowuje wszystkie istotne zdarzenia, w tym datę rozpoczęcia robót przygotowawczych. To właśnie wpisy w dzienniku budowy są jedynym i niepodważalnym dowodem na to, że budowa została faktycznie rozpoczęta w terminie. Bez odpowiednich wpisów, nawet jeśli fizycznie wykonałeś prace, możesz mieć problem z udowodnieniem ich legalności.
Mit przedłużania pozwolenia: dlaczego nie można tego zrobić i co zamiast tego?
Wśród inwestorów krąży czasem błędne przekonanie, że pozwolenie na budowę można po prostu "przedłużyć". Niestety, muszę jasno stwierdzić, że przepisy Prawa budowlanego nie przewidują takiej możliwości. Nie ma żadnej procedury administracyjnej, która pozwalałaby na formalne przedłużenie terminu ważności decyzji o pozwoleniu na budowę. Jeśli pozwolenie wygasło czy to z powodu nie rozpoczęcia prac w ciągu 3 lat, czy z powodu zbyt długiej przerwy w budowie to po prostu przestało obowiązywać. W takiej sytuacji inwestor musi przejść całą procedurę od nowa i uzyskać nowe pozwolenie na budowę. To wiąże się z kolejnymi kosztami, czasem i formalnościami, dlatego tak ważne jest, aby pilnować pierwotnych terminów.
Uwaga na pułapkę! Kiedy przerwa w budowie może kosztować utratę pozwolenia?
Nie tylko brak rozpoczęcia budowy w terminie 3 lat może spowodować wygaśnięcie pozwolenia. Prawo budowlane przewiduje drugą, równie ważną przesłankę, która często bywa niedoceniana przez inwestorów. Mowa o przerwie w pracach budowlanych. To pułapka, w którą łatwo wpaść, zwłaszcza przy dłuższych i bardziej skomplikowanych inwestycjach.
Jak liczyć 3-letni okres przerwy w pracach budowlanych?
Pozwolenie na budowę wygasa również, gdy budowa została przerwana na czas dłuższy niż 3 lata. Ten termin liczy się od momentu ostatniego udokumentowanego wpisu w dzienniku budowy, który świadczył o prowadzeniu prac. Jeśli więc budowa ruszyła, ale z jakiegoś powodu została wstrzymana, masz 3 lata na jej wznowienie. Po upływie tego czasu, pozwolenie automatycznie wygasa. To odrębny, biegnący termin, niezależny od terminu na rozpoczęcie budowy. Należy pamiętać, że nawet jeśli budowa była rozpoczęta, ale prace zostały wstrzymane na dłużej niż 3 lata, pozwolenie traci swoją ważność.
Ciągłość prac a ważność pozwolenia jakich wpisów w dzienniku budowy potrzebujesz?
W kontekście przerw w budowie, dziennik budowy staje się Twoim najważniejszym sprzymierzeńcem. To on jest jedynym dowodem na to, że prace są kontynuowane lub zostały wznowione. Regularne wpisy, nawet te dotyczące drobnych czynności, takich jak dostawa materiałów, prace porządkowe, czy inspekcje, mogą świadczyć o ciągłości prac i przerywać bieg 3-letniego terminu. Przykładowo, wpisy o: "montażu stolarki okiennej", "układaniu instalacji elektrycznej", "rozpoczęciu prac wykończeniowych" czy nawet "odbiorze kolejnej partii materiałów" są dowodem na aktywność na budowie. Brak jakichkolwiek wpisów przez ponad 3 lata to prosta droga do wygaśnięcia pozwolenia.
Finanse, pogoda, problemy z wykonawcą czy przyczyny przerwy mają znaczenie dla urzędu?
Niestety, muszę rozwiać wszelkie wątpliwości: dla organu administracji architektoniczno-budowlanej przyczyny przerwy w pracach budowlanych nie mają absolutnie żadnego wpływu na bieg 3-letniego terminu wygaśnięcia pozwolenia. Niezależnie od tego, czy przerwa wynikała z problemów finansowych, niesprzyjających warunków pogodowych, kłopotów z wykonawcą, czy nawet osobistych trudności inwestora prawo jest bezwzględne. Liczy się sam fakt, że budowa została przerwana na czas dłuższy niż 3 lata. Urząd nie będzie wnikał w Twoje motywacje, a jedynie stwierdzi fakt wygaśnięcia decyzji.
Pozwolenie wygasło co dalej? Praktyczny przewodnik krok po kroku
Co zrobić, jeśli Twoje pozwolenie na budowę wygasło? To sytuacja, której każdy inwestor chciałby uniknąć, ale jeśli już się wydarzy, ważne jest, aby wiedzieć, jak postąpić. Konsekwencje są poważne, a droga do wznowienia prac wymaga ponownego zaangażowania w proces administracyjny.
Konsekwencje prawne budowy bez ważnego pozwolenia: od samowoli budowlanej do nakazu rozbiórki
Prowadzenie robót budowlanych po wygaśnięciu pozwolenia jest traktowane jako samowola budowlana. To bardzo poważne naruszenie prawa, które wiąże się z szeregiem dotkliwych konsekwencji. Organ nadzoru budowlanego, po stwierdzeniu wygaśnięcia decyzji administracyjnej (która ma charakter deklaratoryjny, czyli jedynie potwierdza zaistniały stan prawny), może wydać nakaz wstrzymania robót. W skrajnych przypadkach, gdy nie ma możliwości legalizacji obiektu lub jest to nieuzasadnione, może nawet wydać nakaz rozbiórki. Oczywiście, istnieją procedury legalizacyjne, ale są one zazwyczaj kosztowne i czasochłonne, a ich wynik nie jest gwarantowany. Lepiej jest zapobiegać niż leczyć.
Procedura uzyskania nowego pozwolenia na budowę czy musisz zaczynać wszystko od zera?
Jeśli pozwolenie wygasło, nie ma innej drogi musisz uzyskać nowe. To oznacza, że cała procedura ubiegania się o pozwolenie na budowę musi zostać powtórzona. Nie ma tu żadnych uproszczeń czy skróconych ścieżek. Będziesz musiał ponownie złożyć wniosek, dołączyć wszystkie wymagane dokumenty i przejść przez proces weryfikacji przez organ administracji architektoniczno-budowlanej. To z pewnością opóźni Twoją inwestycję i wygeneruje dodatkowe koszty.
Jakie dokumenty przygotować do nowego wniosku? Czy stary projekt będzie wciąż aktualny?
Do nowego wniosku o pozwolenie na budowę będziesz potrzebował standardowych dokumentów, dokładnie takich samych, jak do pierwszego pozwolenia. Obejmuje to m.in. projekt budowlany, oświadczenia o prawie do dysponowania nieruchomością na cele budowlane, a także wszelkie uzgodnienia i opinie. Co z projektem? Stary projekt budowlany może być wciąż aktualny, ale wymaga to starannej weryfikacji. Musisz sprawdzić, czy jest on zgodny z obecnymi przepisami prawa budowlanego, warunkami technicznymi, a także z aktualnym miejscowym planem zagospodarowania przestrzennego lub warunkami zabudowy. Jeśli w międzyczasie zmieniły się przepisy lub plany, projekt będzie wymagał aktualizacji lub nawet całkowitego przeprojektowania, co jest kolejnym źródłem kosztów i opóźnień.
Przeczytaj również: Garaż: 35m² czy więcej? Koszty formalności krok po kroku
Jak strategicznie zarządzać procesem, by uniknąć problemów z ważnością pozwolenia?
Jako doświadczony praktyk, zawsze podkreślam, że kluczem do sukcesu w budownictwie jest strategiczne planowanie i proaktywne zarządzanie. Uniknięcie problemów z ważnością pozwolenia na budowę jest w pełni możliwe, jeśli podejdziesz do procesu z odpowiednią wiedzą i zaangażowaniem.
Planowanie prac w harmonogramie a terminy urzędowe jak to pogodzić?
Moja rada jest prosta: planuj prace budowlane z dużym wyprzedzeniem i zawsze uwzględniaj 3-letnie terminy ważności pozwolenia. Nie czekaj do ostatniej chwili z rozpoczęciem robót. Staraj się rozpocząć prace przygotowawcze jak najszybciej po uzyskaniu ostatecznej decyzji. Jeśli masz wątpliwości co do możliwości szybkiego rozpoczęcia, rozważ wykonanie którejś z czynności wymienionych w art. 41 ust. 2 Prawa budowlanego, aby "przerwać" bieg terminu. Systematyczność prac i regularne wpisy w dzienniku budowy to Twoi najlepsi sprzymierzeńcy. Twórz realistyczne harmonogramy, które uwzględniają potencjalne opóźnienia i zawsze miej margines bezpieczeństwa.
Najczęstsze błędy inwestorów i jak ich unikać, by nie stracić cennego czasu i pieniędzy
Na podstawie mojego doświadczenia, mogę wskazać kilka najczęstszych błędów, które prowadzą do problemów z ważnością pozwolenia:
- Niezrozumienie terminu "ostateczności" decyzji: Inwestorzy często liczą 3 lata od daty wydania decyzji, a nie od daty jej ostateczności. Zawsze weryfikuj, kiedy decyzja stała się ostateczna.
- Opóźnienia w rozpoczęciu budowy: Zwlekanie z rozpoczęciem prac przygotowawczych, często z powodu braku finansowania, problemów z wykonawcą czy po prostu "odkładania na później".
- Brak dokumentacji w dzienniku budowy: Nawet jeśli prace były prowadzone, brak odpowiednich wpisów w dzienniku budowy uniemożliwia udowodnienie ich ciągłości. Pamiętaj, że dziennik budowy to świętość.
- Brak świadomości o 3-letniej przerwie w budowie: Inwestorzy zapominają, że pozwolenie wygasa również, jeśli budowa zostanie przerwana na zbyt długi czas, nawet jeśli była już rozpoczęta.
- Lekceważenie zmian w przepisach: Prawo budowlane, choć stabilne w podstawach, jest czasem nowelizowane. Zawsze upewnij się, że Twój projekt i plany są zgodne z aktualnie obowiązującymi regulacjami.
Unikając tych pułapek, możesz zaoszczędzić sobie wiele stresu, czasu i pieniędzy, a Twoja inwestycja przebiegnie zgodnie z planem i prawem.
