Uzyskanie pozwolenia na budowę to jeden z kluczowych, a zarazem najbardziej złożonych etapów realizacji marzeń o własnym domu czy innej inwestycji. Ten artykuł to kompleksowy przewodnik, który krok po kroku przeprowadzi Cię przez wszystkie formalności, od weryfikacji działki, przez kompletowanie niezbędnych dokumentów, aż po samo złożenie wniosku. Moim celem jest pomóc Ci zrozumieć ten proces, uniknąć typowych błędów i sprawnie przejść przez administracyjną ścieżkę.
Pozwolenie na budowę kompleksowy przewodnik po kluczowych etapach i dokumentach
- Pozwolenie jest wymagane dla większości inwestycji, ale dla niektórych (np. domy do 70m², wolnostojące jednorodzinne z ograniczonym obszarem oddziaływania) wystarczy zgłoszenie.
- Proces wymaga weryfikacji planu miejscowego/WZ, mapy geodezyjnej, kompletnego projektu budowlanego (3 części) oraz uzgodnień.
- Kluczowe dokumenty to wniosek, 3 egzemplarze projektu, oświadczenie o prawie do dysponowania nieruchomością i MPZP/WZ.
- Urząd ma 65 dni na wydanie decyzji, która uprawomocnia się po 14 dniach i jest ważna 3 lata.
- Samo wydanie pozwolenia jest bezpłatne, ale koszty generują dokumenty (projekt, mapa).
- Po uzyskaniu pozwolenia należy zgłosić rozpoczęcie robót do PINB, ustanowić kierownika i prowadzić dziennik budowy.
Pozwolenie czy zgłoszenie? Sprawdź, co dotyczy Twojej inwestycji
Zanim zagłębisz się w szczegóły procesu, musisz zrozumieć fundamentalną różnicę między pozwoleniem na budowę a zgłoszeniem budowy. To rozróżnienie jest kluczowe, ponieważ decyduje o ścieżce formalnej, którą będziesz podążać. Pozwolenie na budowę to formalna decyzja administracyjna, wydawana przez organ administracji architektoniczno-budowlanej, czyli starostę lub prezydenta miasta na prawach powiatu. Jest ono wymagane dla większości inwestycji, zwłaszcza tych o większej skali lub tych, które mogą oddziaływać na sąsiednie nieruchomości.
Zgłoszenie budowy to z kolei procedura uproszczona. Stosuje się ją w przypadku mniej skomplikowanych przedsięwzięć, takich jak budowa wolnostojących budynków mieszkalnych jednorodzinnych, których obszar oddziaływania w całości mieści się na działce, na której zostały zaprojektowane. Kluczową cechą tej procedury jest zasada tzw. "milczącej zgody" jeśli urząd nie wniesie sprzeciwu w ciągu 21 dni od dnia doręczenia zgłoszenia, możesz rozpocząć prace.
Kiedy musisz uzyskać pozwolenie na budowę?
Pozwolenie na budowę jest obligatoryjne w większości przypadków, gdy planujesz budowę obiektu, który wykracza poza ramy prostych, nieoddziałujących na otoczenie inwestycji. Mówimy tu o budynkach wielorodzinnych, obiektach użyteczności publicznej, ale także o domach jednorodzinnych, których projektowany obszar oddziaływania wykracza poza granice Twojej działki. W praktyce, jeśli Twoja inwestycja jest większa, bardziej złożona lub może mieć wpływ na sąsiadów, musisz liczyć się z koniecznością uzyskania pozwolenia.Zgłoszenie budowy z projektem kiedy to wystarczy?
Na szczęście, w niektórych sytuacjach procedura jest znacznie prostsza. Zgłoszenie budowy z projektem wystarczy, gdy planujesz budowę wolnostojących budynków mieszkalnych jednorodzinnych, których obszar oddziaływania w całości mieści się na działce, na której zostały zaprojektowane. Oznacza to, że Twój dom nie będzie generował ponadnormatywnych zacienień, hałasu czy innych uciążliwości dla sąsiednich nieruchomości. Jeśli spełniasz te warunki, możesz skorzystać z uproszczonej procedury i po upływie 21 dni od zgłoszenia (zasada milczącej zgody), jeśli urząd nie wniesie sprzeciwu, rozpocząć budowę.
Dom do 70 m² poznaj zasady uproszczonej procedury
Szczególnie interesującą opcją, wprowadzoną w ostatnich latach, jest uproszczona procedura dla domów do 70 m² powierzchni zabudowy. To rozwiązanie, które ma na celu ułatwienie budowy małych domów jednorodzinnych. Aby z niego skorzystać, Twój dom musi być wolnostojący, nie więcej niż dwukondygnacyjny i przeznaczony na zaspokojenie własnych potrzeb mieszkaniowych. Co ważne, w tym przypadku nie jest wymagane ustanowienie kierownika budowy ani prowadzenie dziennika budowy, choć osobiście zawsze rekomenduję zatrudnienie fachowca, który dopilnuje jakości prac.

Jak uzyskać pozwolenie na budowę? Procedura krok po kroku
Krok 1: Sprawdzenie gruntu co mówi Miejscowy Plan Zagospodarowania lub decyzja o Warunkach Zabudowy?
To absolutnie fundamentalny krok, który często jest bagatelizowany, a może zaważyć na całej inwestycji. Zanim zaczniesz cokolwiek projektować, musisz dowiedzieć się, co możesz wybudować na swojej działce. W tym celu udaj się do urzędu gminy lub miasta i sprawdź, czy dla Twojego terenu istnieje Miejscowy Plan Zagospodarowania Przestrzennego (MPZP). Jeśli tak, uzyskaj wypis i wyrys to dokument, który jasno określi przeznaczenie terenu, dopuszczalną wysokość zabudowy, procent zabudowy działki, a nawet kąt nachylenia dachu. Jeśli MPZP nie ma, będziesz musiał wystąpić o decyzję o Warunkach Zabudowy (WZ), która wskaże podobne parametry, bazując na sąsiedniej zabudowie. Bez tych informacji żaden architekt nie powinien rozpocząć pracy.
Krok 2: Niezbędna wizyta u geodety mapa do celów projektowych
Kiedy już wiesz, co możesz budować, kolejnym krokiem jest zlecenie uprawnionemu geodecie wykonania mapy sytuacyjno-wysokościowej do celów projektowych. To kluczowy dokument, który stanowi bazę dla architekta. Mapa powinna być wykonana w skali 1:500 i zawierać aktualne dane dotyczące ukształtowania terenu, istniejącej zabudowy, uzbrojenia terenu (sieci wodociągowe, kanalizacyjne, energetyczne, gazowe) oraz granic działki. Geodeta naniesie również inne istotne elementy, takie jak drzewa czy ogrodzenia. Bez tej mapy, architekt nie jest w stanie prawidłowo zaprojektować usytuowania budynku i infrastruktury.
Krok 3: Serce inwestycji jak przygotować kompletny projekt budowlany?
Mając MPZP/WZ i mapę do celów projektowych, możesz przystąpić do współpracy z architektem, który przygotuje projekt budowlany. Od 2021 roku projekt ten składa się z trzech głównych części, co ma na celu uporządkowanie i ułatwienie procesu. Ważne jest, aby projekt był zgodny z obowiązującymi przepisami, normami technicznymi, a także z Twoimi oczekiwaniami i możliwościami działki. Dobry projekt to podstawa sukcesu całej inwestycji.
Projekt zagospodarowania działki czyli gdzie stanie Twój dom
Pierwsza część projektu budowlanego to projekt zagospodarowania działki lub terenu. To tutaj architekt naniesie na mapę do celów projektowych wszystkie planowane elementy: usytuowanie budynku, układ komunikacji wewnętrznej (podjazdy, ścieżki), miejsca postojowe, układ zieleni, a także infrastrukturę techniczną, taką jak przyłącza mediów (woda, kanalizacja, prąd, gaz) oraz zbiornik na nieczystości (szambo lub przydomowa oczyszczalnia ścieków), jeśli nie ma dostępu do sieci. Ten projekt musi uwzględniać wszystkie odległości od granic działki, innych obiektów i elementów środowiska.
Projekt architektoniczno-budowlany czyli jak będzie wyglądał
Druga część to projekt architektoniczno-budowlany. To on opisuje sam obiekt jego formę, funkcję, konstrukcję, charakterystykę energetyczną oraz rozwiązania materiałowe i techniczne. W tej części znajdziesz rzuty wszystkich kondygnacji, przekroje, elewacje, a także opis techniczny budynku. Projekt ten musi być zgodny z wymaganiami MPZP lub WZ, a także z Twoimi preferencjami estetycznymi i funkcjonalnymi. To właśnie tutaj zobaczysz, jak będzie wyglądał Twój wymarzony dom.Projekt techniczny co musisz o nim wiedzieć?
Ostatnia, trzecia część to projekt techniczny. W przeciwieństwie do dwóch poprzednich, nie jest on składany wraz z wnioskiem o pozwolenie na budowę, ale musi być gotowy przed rozpoczęciem robót i dostarczony do organu nadzoru budowlanego wraz ze zgłoszeniem rozpoczęcia budowy. Projekt techniczny zawiera szczegółowe rozwiązania konstrukcyjne obiektu, charakterystykę energetyczną oraz inne niezbędne rozwiązania techniczne i materiałowe. Jest to dokumentacja, która zapewnia bezpieczeństwo i prawidłowe funkcjonowanie budynku.
Krok 4: Adaptacja projektu i uzgodnienia z dostawcami mediów
W zależności od specyfiki działki i projektu, mogą być potrzebne dodatkowe uzgodnienia, opinie i pozwolenia. To etap, który często wydłuża proces, ale jest absolutnie niezbędny. Architekt lub Ty sam musisz zadbać o skompletowanie tych dokumentów. Oto kilka przykładów:
- Warunki techniczne przyłączenia mediów: Od gestorów sieci (wodociągi, kanalizacja, energetyka, gazownictwo).
- Zgoda konserwatora zabytków: Jeśli działka znajduje się na obszarze objętym ochroną konserwatorską.
- Decyzja o wyłączeniu gruntu z produkcji rolnej: Jeśli budujesz na gruntach rolnych klasy I-III.
- Opinie środowiskowe: W przypadku inwestycji mogących znacząco oddziaływać na środowisko.
- Zgoda na odstępstwo od przepisów techniczno-budowlanych: Jeśli projekt wymaga niestandardowych rozwiązań.
Pamiętaj, że każda działka jest inna, dlatego lista wymaganych uzgodnień może się różnić.
Krok 5: Składanie wniosku gdzie się udać i jakich błędów unikać?
Kiedy masz już skompletowany projekt budowlany wraz ze wszystkimi niezbędnymi opiniami i uzgodnieniami, możesz złożyć wniosek o pozwolenie na budowę. Udaj się do starostwa powiatowego lub urzędu miasta na prawach powiatu, do wydziału architektury i budownictwa. Pamiętaj, aby dokładnie sprawdzić, czy wszystkie dokumenty są na miejscu i czy są poprawnie wypełnione. Błędy formalne, braki w dokumentacji lub niewłaściwie przygotowany projekt to najczęstsze przyczyny wezwań do uzupełnienia, które znacząco wydłużają całą procedurę. Moje doświadczenie pokazuje, że dokładność na tym etapie to oszczędność czasu i nerwów.
Krok 6: Oczekiwanie na decyzję i jej uprawomocnienie
Po złożeniu kompletnego wniosku, organ administracji architektoniczno-budowlanej ma ustawowo 65 dni na wydanie decyzji. W praktyce jednak ten termin może się wydłużyć, zwłaszcza jeśli urząd wezwie Cię do uzupełnienia braków w dokumentacji lub jeśli w trakcie postępowania pojawią się jakieś niejasności. Po otrzymaniu pozytywnej decyzji, musi ona się jeszcze uprawomocnić. Na wniesienie ewentualnych odwołań przez strony postępowania (np. sąsiadów) jest 14 dni. Dopiero po tym czasie decyzja staje się ostateczna. Pamiętaj, że pozwolenie na budowę jest ważne przez 3 lata od dnia, w którym stało się ostateczne. W tym czasie musisz rozpocząć budowę, w przeciwnym razie pozwolenie wygaśnie. Dłuższa niż 3 lata przerwa w budowie również może skutkować wygaśnięciem decyzji.

Niezbędnik inwestora: Kompletna checklista dokumentów
Dokumenty podstawowe, bez których wniosek zostanie odrzucony
Aby Twój wniosek o pozwolenie na budowę został rozpatrzony, musisz dostarczyć komplet dokumentów. Brak któregokolwiek z nich skutkuje wezwaniem do uzupełnienia, co opóźnia proces. Oto lista podstawowych dokumentów, które są absolutnie niezbędne:
- Wniosek o pozwolenie na budowę (formularz urzędowy, np. PB-1): Pamiętaj o jego dokładnym i kompletnym wypełnieniu.
- Trzy egzemplarze projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego: Zgodnie z obowiązującymi przepisami.
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane (formularz PB-5): To kluczowy dokument potwierdzający Twoje prawo do prowadzenia inwestycji.
- Decyzja o warunkach zabudowy (jeśli dla terenu nie ma MPZP) lub wypis i wyrys z MPZP: Jak już wspominałem, to podstawa planowania.
- Potwierdzenie posiadania uprawnień przez projektanta: Wraz z aktualnym zaświadczeniem o jego przynależności do właściwej izby samorządu zawodowego.
Dodatkowe opinie i uzgodnienia kiedy będą Ci potrzebne?
Poza podstawowymi dokumentami, w zależności od specyfiki Twojej inwestycji i lokalizacji działki, możesz potrzebować szeregu dodatkowych opinii i uzgodnień. Ich brak również może wstrzymać proces, dlatego warto je zidentyfikować na wczesnym etapie:
- Opinie, uzgodnienia i pozwolenia wymagane przepisami szczególnymi: Np. od gestorów sieci (zakład energetyczny, wodociągi, gazownia), zarządcy drogi, konserwatora zabytków, Wojewódzkiego Urzędu Ochrony Zabytków.
- Decyzja o wyłączeniu gruntu z produkcji rolnej: Jeśli budujesz na gruntach rolnych klas I-III.
- Wyniki badań geologiczno-inżynierskich: W przypadku trudnych warunków gruntowych.
- Raport o oddziaływaniu przedsięwzięcia na środowisko: Jeśli inwestycja kwalifikuje się do takiej oceny.
Pamiętaj, że lista ta nie jest zamknięta i zależy od indywidualnych uwarunkowań Twojej działki i projektu.
Ile kosztuje i jak długo trwa pozwolenie na budowę? Terminy i wydatki
Ile czasu ma urząd na wydanie decyzji? Ustawowe terminy a rzeczywistość
Ustawowo organ administracji architektoniczno-budowlanej ma 65 dni na wydanie decyzji o pozwoleniu na budowę od dnia złożenia kompletnego wniosku. To ważny termin, który daje inwestorowi pewną perspektywę. Niestety, w praktyce często zdarza się, że czas ten ulega wydłużeniu. Najczęstszymi przyczynami są konieczność uzupełnienia braków w dokumentacji, wezwania do wyjaśnień czy oczekiwanie na opinie innych organów. Po wydaniu decyzji, musisz doliczyć jeszcze 14 dni na jej uprawomocnienie, czyli czas, w którym strony postępowania mogą wnieść odwołanie. Warto być na to przygotowanym i nie planować rozpoczęcia prac "na styk".
Koszty formalne a ukryte wydatki na co przygotować budżet?
Dobra wiadomość jest taka, że samo wydanie pozwolenia na budowę domu jednorodzinnego jest bezpłatne. To znaczy, że nie zapłacisz opłaty skarbowej za samą decyzję. Jednakże, proces uzyskania pozwolenia generuje szereg innych, często niemałych kosztów, które musisz uwzględnić w swoim budżecie:
- Projekt budowlany: To zazwyczaj największy wydatek, który może wynosić od kilku do kilkunastu, a nawet kilkudziesięciu tysięcy złotych, w zależności od złożoności projektu i renomy architekta.
- Mapa do celów projektowych: Koszt wykonania mapy geodezyjnej to zazwyczaj kilkaset złotych.
- Decyzja o warunkach zabudowy (WZ): Jeśli nie ma MPZP, za wydanie decyzji WZ zapłacisz 598 zł.
- Pełnomocnictwo: Jeśli reprezentuje Cię pełnomocnik, opłata skarbowa za pełnomocnictwo wynosi 17 zł.
- Dodatkowe opinie i uzgodnienia: Koszty te są bardzo zróżnicowane i zależą od specyfiki inwestycji (np. ekspertyzy, opinie geotechniczne, uzgodnienia z gestorami sieci).
Jak widzisz, choć sama "kartka" z pozwoleniem jest darmowa, to cała otoczka formalna wiąże się ze znacznymi wydatkami.
Prawo Budowlane 2026: Kluczowe zmiany dla inwestora
Więcej budów bez pozwolenia i zgłoszenia co nowego na liście?
Nowelizacja Prawa budowlanego, która wejdzie w życie 7 stycznia 2026 roku, przynosi szereg istotnych zmian, które mają na celu dalsze uproszczenie procedur dla niektórych typów inwestycji. Warto zwrócić uwagę na rozszerzenie katalogu obiektów, które nie będą wymagały ani pozwolenia na budowę, ani nawet zgłoszenia. To dobra wiadomość dla inwestorów planujących mniejsze przedsięwzięcia. Do tej listy dołączają między innymi:
- Przydomowe schrony i ukrycia doraźne: O powierzchni zabudowy do 35 m².
- Przydomowe tarasy naziemne: O powierzchni zabudowy powyżej 35 m² będą mogły być realizowane na zgłoszenie (obecnie te do 35 m² nie wymagają niczego, a powyżej potrzebne jest pozwolenie).
- Instalowanie magazynów energii: Do 20 kWh.
Te zmiany pokazują dążenie ustawodawcy do odciążenia urzędów i ułatwienia życia inwestorom w przypadku mniej skomplikowanych budów.
Mechanizm "żółtej kartki" co oznacza dla inwestora?
Jedną z ciekawych nowości, wprowadzonych w ramach nowelizacji, jest mechanizm tzw. "żółtej kartki" dla nieistotnych odstępstw od projektu. Do tej pory nawet drobne odstępstwa mogły prowadzić do wstrzymania budowy i konieczności legalizacji. Dzięki "żółtej kartce", w przypadku stwierdzenia nieistotnych nieprawidłowości, nadzór budowlany będzie mógł pouczyć inwestora i wyznaczyć mu termin na usunięcie niezgodności, bez konieczności wstrzymywania robót. To znacznie bardziej elastyczne i przyjazne dla inwestora podejście, które ma na celu przyspieszenie procesu budowlanego i uniknięcie zbędnych przestojów.

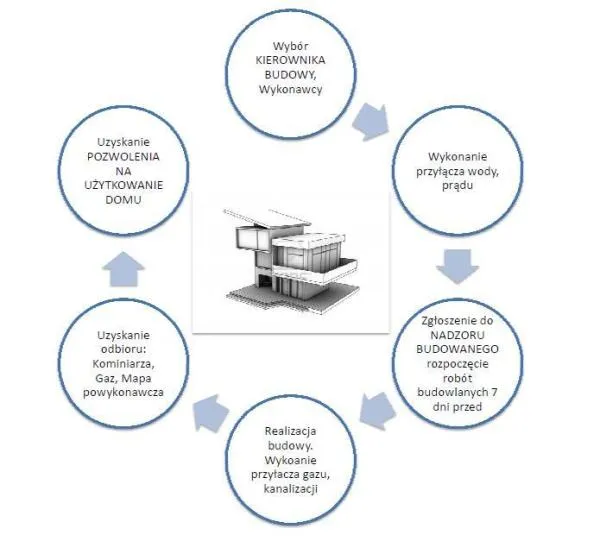

Masz pozwolenie! Co dalej? Ostatnie formalności przed startem
Kim jest kierownik budowy i dlaczego jego rola jest kluczowa?
Po uzyskaniu upragnionego pozwolenia na budowę, zanim wbijesz pierwszą łopatę, musisz dopełnić jeszcze kilku formalności. Jedną z najważniejszych jest ustanowienie kierownika budowy. To osoba z odpowiednimi uprawnieniami budowlanymi, która będzie odpowiedzialna za prawidłowy przebieg prac, zgodność z projektem, przepisami Prawa budowlanego oraz zasadami bezpieczeństwa i higieny pracy. Rola kierownika jest absolutnie kluczowa to on nadzoruje wykonawców, dba o jakość i bezpieczeństwo. Moim zdaniem, dobry kierownik budowy to inwestycja, która zawsze się zwraca.
Dziennik budowy Twój obowiązkowy harmonogram prac
Kolejnym obowiązkowym elementem jest dziennik budowy. To urzędowy dokument, w którym odnotowywany jest przebieg robót budowlanych, wszystkie istotne zdarzenia na budowie, a także kontrole i uwagi nadzoru budowlanego. Dziennik budowy musi być ostemplowany przez organ, który wydał pozwolenie na budowę. Prowadzenie go jest obowiązkiem kierownika budowy, ale inwestor również ma prawo do wglądu i wpisów. To swoisty pamiętnik budowy, który dokumentuje każdy jej etap.
Przeczytaj również: Pozwolenie na budowę, zgłoszenie czy bez formalności? Uniknij błędów!
Zgłoszenie rozpoczęcia robót do nadzoru budowlanego jak to zrobić?
Ostatnią, ale równie ważną formalnością przed faktycznym rozpoczęciem prac, jest zawiadomienie Powiatowego Inspektoratu Nadzoru Budowlanego (PINB) o zamierzonym terminie rozpoczęcia robót budowlanych. Musisz to zrobić co najmniej 7 dni przed planowaną datą startu. Do zawiadomienia dołączasz m.in. oświadczenie kierownika budowy o podjęciu obowiązków, informację o planowanym terminie rozpoczęcia i zakończenia robót oraz kopie uprawnień kierownika. Dopiero po spełnieniu tych wszystkich warunków możesz legalnie rozpocząć budowę.
Samowola budowlana: Konsekwencje rozpoczęcia budowy bez pozwolenia
Rozpoczęcie budowy bez wymaganego pozwolenia lub zgłoszenia, czyli tzw. samowola budowlana, to poważne naruszenie przepisów Prawa budowlanego, które wiąże się z bardzo dotkliwymi konsekwencjami. Warto o tym pamiętać i nigdy nie ulegać pokusie "przyspieszenia" procesu poprzez omijanie formalności. Konsekwencje mogą być naprawdę poważne:
- Nakaz rozbiórki obiektu: W najgorszym scenariuszu, jeśli legalizacja nie będzie możliwa, organ nadzoru budowlanego może nakazać rozbiórkę nielegalnie wybudowanego obiektu, co wiąże się z ogromnymi stratami finansowymi.
- Wysokie kary finansowe: Nawet jeśli obiekt zostanie zalegalizowany, inwestor musi liczyć się z koniecznością uiszczenia wysokiej opłaty legalizacyjnej, która może wynosić od kilku do kilkuset tysięcy złotych.
- Wstrzymanie robót: Nadzór budowlany ma prawo wstrzymać prowadzone prace, co generuje dodatkowe koszty i opóźnienia.
- Długotrwała i kosztowna procedura legalizacyjna: Proces legalizacji samowoli budowlanej jest zazwyczaj znacznie bardziej skomplikowany, czasochłonny i droższy niż uzyskanie pozwolenia w normalnym trybie.
Dlatego zawsze apeluję: nie ryzykuj! Przestrzeganie przepisów to podstawa bezpiecznej i udanej inwestycji.
